Đường đi bộ hơn 260 tỷ đồng dọc sông Như Ý ngổn ngang trước ngày về đích
(Dân trí) - Theo tiến độ đề ra, đến ngày 30/6, dự án bờ kè và đường đi bộ dọc sông Như Ý (thành phố Huế, tỉnh Thừa Thiên Huế) phải hoàn thành, nhưng đến nay, nhiều hạng mục còn dang dở, ngổn ngang.

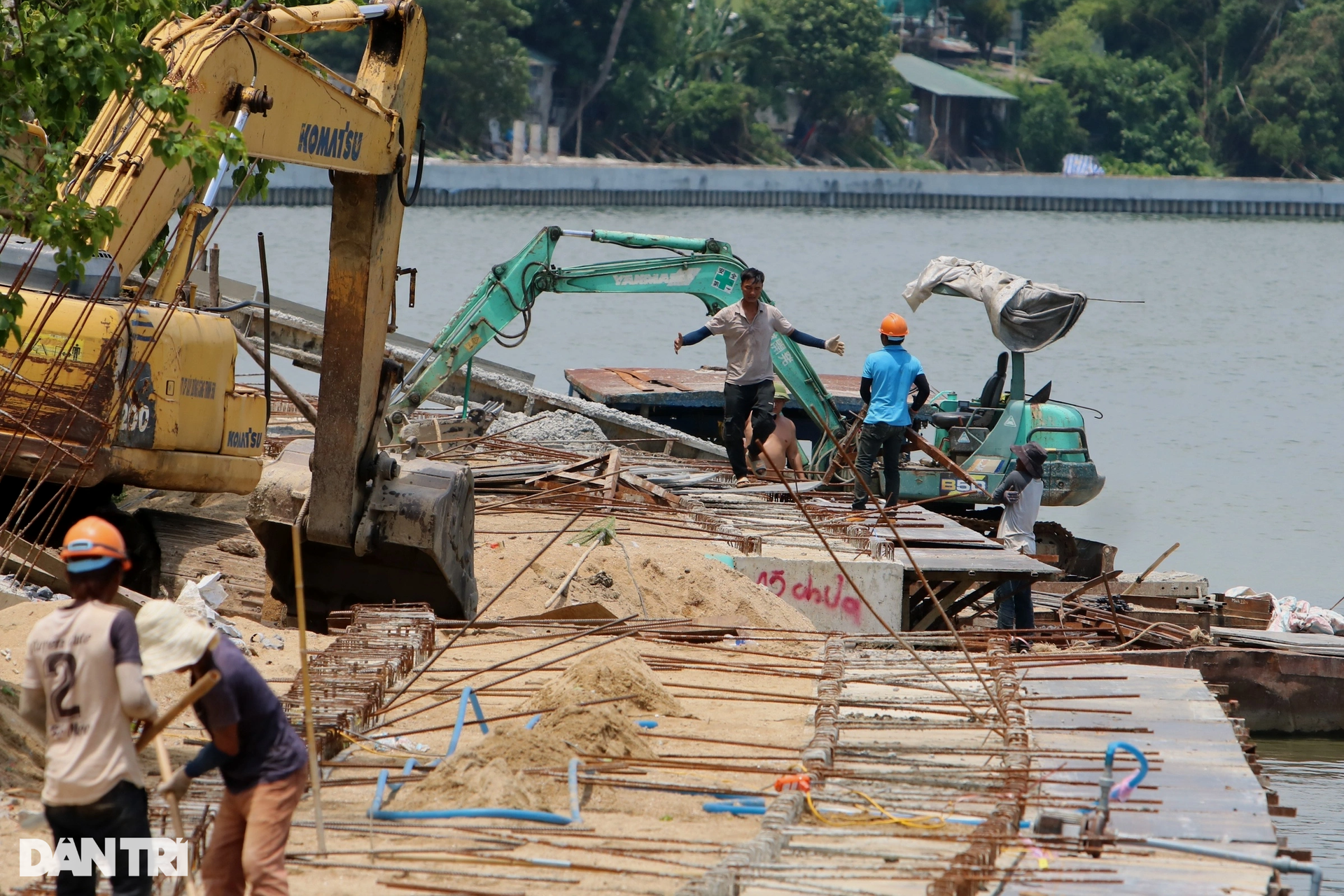

Dự án bờ kè và đường đi bộ dọc sông Như Ý có chiều dài gần 1,6km, từ Đập Đá (phường Phú Hội) đến cầu Vân Dương (phường Xuân Phú), thành phố Huế, tỉnh Thừa Thiên Huế. Trong ảnh, dự án bờ kè và đường đi bộ nằm ở bên phải sông Như Ý.
Công trình xây dựng tuyến đi bộ và kè sông Như Ý thuộc Dự án cải thiện môi trường nước thành phố Huế (giai đoạn 2), với tổng mức đầu tư hơn 260 tỷ đồng do Cơ quan hợp tác quốc tế Nhật Bản (JICA) tài trợ.
Dự án được khởi công từ tháng 6/2023, do Ban Quản lý dự án cải thiện môi trường nước thành phố Huế làm chủ đầu tư. Đơn vị thi công là liên danh nhà thầu Công ty cổ phần Xây dựng thủy lợi Thừa Thiên Huế và Công ty cổ phần Xây dựng 568 - Hà Nội. Dự kiến hoàn thành vào 30/6.
Đoạn từ đập đá đến cầu Vỹ Dạ (phường Gia Hội) đã hoàn thành thi công xong mặt đường đi bộ và bờ kè đường.
Theo chủ đầu tư, trên chiều dài công trình sẽ có đường đi bộ rộng 6m, phía trên bến lát đá granite, 1 bãi đỗ xe rộng hơn 1.300m2 giáp với Đập Đá, cầu vòm dài 36m bắc qua hói Thát Lát (thuộc phường Xuân Phú); 11 bến nước. Khoảng không gian giáp ranh giữa đường đi bộ với nhà và vườn của người dân sẽ được bố trí các tiểu cảnh, cây xanh...
Để thực hiện dự án nói trên, các đơn vị thi công đã tiến hành đóng hơn 1.600 cọc bê tông dẹp, với chiều dài 12-22m xuống khu vực sát bờ sông theo phương pháp ép cọc bằng thủy lực; đồng thời đóng nhiều cọc bê tông trụ tròn để gia cố bờ sông, làm neo giữ mặt đường đi bộ.
Quá trình thi công bờ kè, đường đi bộ dọc sông Như Ý đã làm ảnh hưởng đến nhà ở và quán kinh doanh cà phê của một hộ dân ở đường Nguyễn Lộ Trạch, phường Xuân Phú, thành phố Huế.
Đơn vị thi công ép cọc còn gây ảnh hưởng đến nhà cửa, công trình của gần 40 hộ dân sống dọc đường Nguyễn Công Trứ (phường Phú Hội) và đường Nguyễn Lộ Trạch. Nhiều nhà bị nứt, gãy tường, hư hỏng các công trình phụ, khiến người dân phản đối, ảnh hưởng đến tiến độ của công trình.
Theo người dân sống dọc bờ sông Như Ý, họ ủng hộ dự án bờ kè và đường đi bộ vì nó góp phần làm đẹp thêm cho thành phố, chống sạt lở. Tuy nhiên, các đơn vị thi công cần có phương án bảo đảm công trình nhà cửa, chịu trách nhiệm nếu quá trình thi công gây hư hỏng tài sản của người dân.
Đây là đường đi bộ đoạn đầu phường Xuân Phú, thành phố Huế đã cơ bản hoàn thành phần mặt đường.
Đại diện chủ đầu tư dự án, cho biết đến nay phần kè công trình đã hoàn thành 100% khối lượng xây dựng, riêng hạng mục đường đi bộ mới thực hiện hoàn thành khoảng 45%. Ban Quản lý dự án cải thiện môi trường nước thành phố Huế đã chỉ đạo các nhà thầu đẩy mạnh thi công để hoàn thành theo đúng tiến độ đề ra.
Theo ghi nhận của phóng viên Dân trí, đến nay mới chỉ có đoạn đầu tuyến đường đi bộ từ Đập Đá đến cầu Vỹ Dạ cơ bản hoàn thành phần xây dựng mặt đường, phần còn lại vẫn dang dở, thậm chí việc đóng cọc chịu lực cũng chưa hoàn thành. Phần thép nhô lên có hiện tượng hoen gỉ.
Riêng hạng mục cầu vòm dài 36m bắc qua hói Thát Lát (thuộc phường Xuân Phú, thành phố Huế) là cây cầu duy nhất trên tuyến, đến sáng 8/5, các công nhân tiếp tục đan sắt thép để đổ dầm cầu.
Đại diện đơn vị thi công cho rằng, do gặp điều kiện thời tiết bất lợi, đặc biệt cuối năm 2023 xảy ra nhiều trận mưa lũ lớn gây gián đoạn quá trình thi công dự án. Dự kiến hơn 1 tháng nữa, việc thi công cầu vòm sẽ hoàn thành.
Để đáp ứng tiến độ thi công mà chủ đầu tư yêu cầu, liên danh nhà thầu đã huy động nhân lực, máy móc thi công liên tục khi thời tiết thuận lợi.
Tại công trường, có hơn 10 đội đang tập trung thi công các hạng mục, như: đóng, ép cọc chịu lực, san gạt mặt bằng, đổ bê tông mặt đường đi bộ, gia cố đảo nhỏ trên sông Như Ý nằm ở đoạn qua phường Gia Hội.
Phần bờ kè chống sạt lở, đồng thời là chân móng đường đi bộ dọc sông Như Ý, đoạn qua địa bàn phường Xuân Phú, thành phố Huế.
Khi dự án hoàn thành, đưa vào sử dụng, sông Như Ý sẽ trở thành điểm nhấn về tham quan, ngắm cảnh, tạo diện mạo mới cho đô thị Huế xanh sạch đẹp, hướng đến xây dựng Thừa Thiên Huế trở thành phố giàu bản sắc văn hóa, di sản, cảnh quan, thân thiện môi trường.
