Phó Thủ tướng: Không cho phép chậm trễ tiến độ sân bay Long Thành!
(Dân trí) - "Công trình không cho phép chúng ta chậm nữa. Tất cả dồn vào mục tiêu hoàn thành phần xây dựng vào cuối năm 2024 để đầu năm 2025 vận hành thử và khánh thành" - Phó Thủ tướng Lê Văn Thành nhấn mạnh.

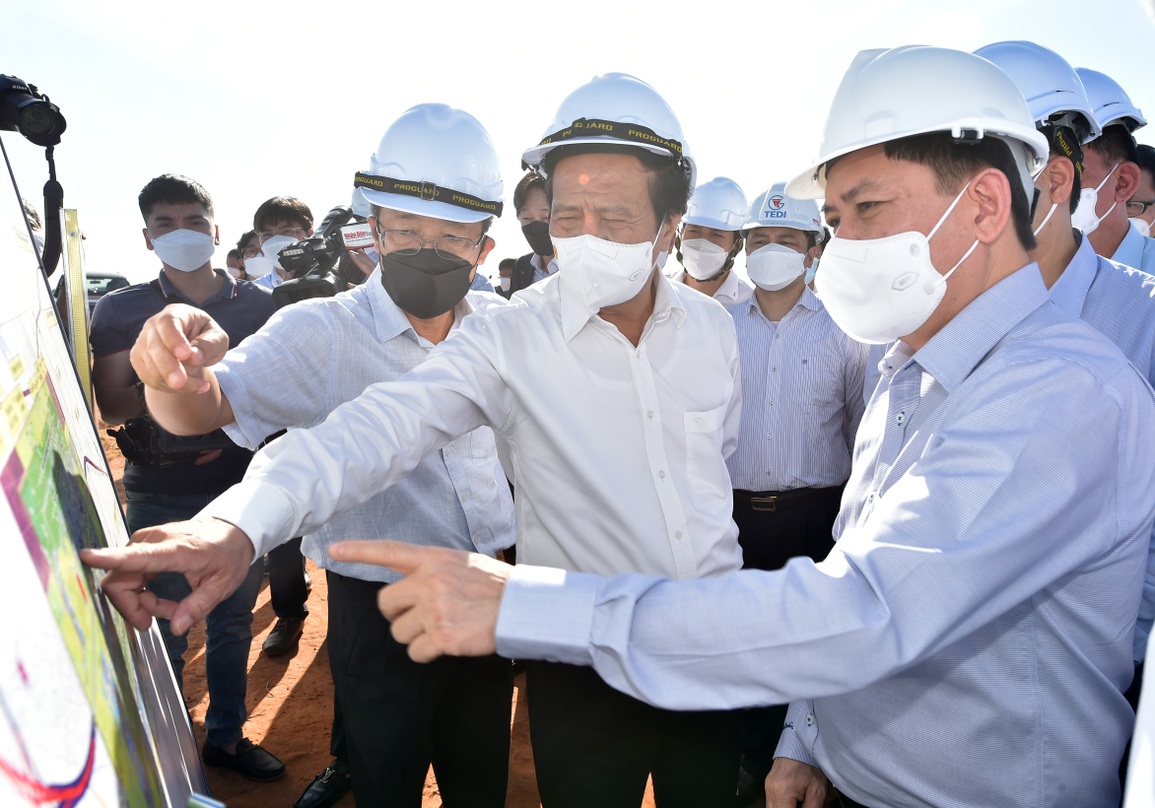

Sáng 28/12, tại tỉnh Đồng Nai, Phó Thủ tướng Lê Văn Thành và đoàn công tác Chính phủ đã kiểm tra thực địa dự án Cảng Hàng không quốc tế (HKQT) Long Thành. Cuộc kiểm tra diễn ra sau 20 ngày kể từ khi Phó Thủ tướng có cuộc giao ban trực tuyến với tỉnh Đồng Nai về tiến độ dự án (ngày 9/12).
Tình hình dự án
Phó Chủ tịch UBND tỉnh Đồng Nai Võ Tấn Đức cho biết, đến nay, tỉnh Đồng Nai đã giao đất cho Cảng vụ Hàng không miền Nam tổng diện tích 1.479,53 ha/2.532 ha, đạt 58,43%. Dự kiến phần diện tích khoảng 1.000 ha còn lại UBND tỉnh sẽ hoàn thành giao trong quý I/2022.
Về công tác giải ngân vốn cho dự án, dự kiến đến hết năm 2021, Đồng Nai sẽ giải ngân được 18.122 tỷ đồng, đạt hơn 79% tổng vốn đã bố trí.
Về tiến độ xây dựng, ông Vũ Thế Phiệt - Tổng Giám đốc Tổng Công ty Cảng hàng không Việt Nam (ACV) - báo cáo, đối với hạng mục san nền, hạng mục quan trọng, làm tiền đề cho các hạng mục tiếp theo, ngày 17/12 đã phát hồ sơ mời thầu. ACV sẽ tập trung chọn xong nhà thầu trong một tháng, ngay sau đó sẽ khởi công hạng mục này với khối lượng dự kiến hơn 56 triệu m3 đất. ACV đặt mục tiêu khởi công phần thân nhà ga trong tháng 10/2022, đây là nhà ga quy mô lớn nhất từ trước đến nay tại Việt Nam, thời gian thi công dự kiến 34 tháng.
Về hạ tầng cảng hàng không, đến nay ACV đã chọn được liên danh tư vấn, sẽ hoàn thành thiết kế kỹ thuật vào tháng 6/2022, khởi công vào tháng 8/2022, bảo đảm theo kịp tiến độ nhà ga. "Chúng tôi sẽ tìm mọi cách đẩy nhanh tiến độ dự án này" - ông Vũ Thế Phiệt cam kết.
Ghi nhận nỗ lực của ACV, nhưng Phó Thủ tướng Lê Văn Thành chưa hài lòng với việc các hạng mục chậm được hoàn thiện thủ tục để triển khai thi công thực tế. "Tại sao cần đến 30 tháng để hoàn thành san lấp mặt bằng?" - Phó Thủ tướng đặt câu hỏi cho đại diện ACV về thời gian hoàn thành gói thầu san lấp.
Ông Vũ Thế Phiệt cho biết, theo hồ sơ mời thầu, do tổ chức cuốn chiếu theo tiến độ thi công các hạng mục công trình, nên dự kiến thời gian hoàn thành toàn bộ việc san lấp của cả dự án là 30 tháng.
Dù vậy, Phó Thủ tướng cho rằng san lấp là hạng mục quan trọng, mà thời gian 30 tháng là quá dài. Tiến độ thi công thể hiện ngay ở hồ sơ mời thầu, khi đã ký hợp đồng thì rất khó điều chỉnh. Phó Thủ tướng yêu cầu đổi mới tư duy, phương pháp, cách thức, nếu cứ tư duy cũ thì không thể hoàn thành được, không chấp nhận làm túc tắc.
Ông Vũ Thế Phiệt cho biết, theo hồ sơ mời thầu, do tổ chức cuốn chiếu theo tiến độ thi công các hạng mục công trình, nên dự kiến thời gian hoàn thành toàn bộ việc san lấp của cả dự án là 30 tháng. Lãnh đạo ACV tiếp thu ý kiến của Phó Thủ tướng và khẳng định sẽ rút ngắn thời gian san lấp mặt bằng ngay trong hồ sơ mời thầu.
Tìm mọi cách đẩy nhanh tiến độ
Nhấn mạnh chất lượng nhà thầu, Bộ trưởng GTVT Nguyễn Văn Thể yêu cầu ACV cần rút ngắn thời gian khi giao "đề bài" cho nhà thầu, "ai có khả năng đáp ứng thì lựa chọn". "Mình cho 6 tháng thì họ làm 6 tháng, mình giao 15 tháng thì họ lại túc tắc làm 15 tháng" - Bộ trưởng Nguyễn Văn Thể nói và cho rằng trong vòng 3 năm thì hoàn toàn có khả năng hoàn thành việc xây dựng.
Đây là dự án quan trọng quốc gia, có quy mô rất lớn, Thứ trưởng Bộ Kế hoạch và Đầu tư Nguyễn Thị Bích Ngọc cho biết, đến nay ngân sách đã bố trí đủ vốn cho dự án. Tuy nhiên, tỷ lệ giải ngân hiện còn thấp (57%). Thứ trưởng Nguyễn Thị Bích Ngọc đề nghị tỉnh Đồng Nai tháo gỡ khó khăn để giải ngân tối đa để hoàn thành khâu giải phóng mặt bằng.
Chủ tịch Ủy ban Quản lý vốn Nhà nước tại doanh nghiệp Nguyễn Hoàng Anh nhất trí mục tiêu đầu năm 2025 đưa dự án đi vào hoạt động, "đây là mục tiêu thống nhất, chúng tôi đã nhiều lần trao đổi với lãnh đạo ACV để xem lại các khâu tổ chức thực hiện, nhằm đẩy nhanh tiến độ". Ông Nguyễn Hoàng Anh đề nghị ACV tăng cường nhân lực để triển khai dự án, phải lấy mục tiêu bảo đảm thời hạn để giao đầu bài cho nhà thầu.
Kết luận cuộc họp, Phó Thủ tướng Lê Văn Thành đánh giá cao nỗ lực của các bộ, ngành, tỉnh Đồng Nai trong triển khai dự án, tuy nhiên công tác triển khai có chuyển biến tích cực nhưng bộ máy vẫn chưa thực sự quyết liệt.
Phó Thủ tướng đề nghị tỉnh Đồng Nai tập trung cao độ cho công tác giải phóng mặt bằng bởi đây là dự án có ý nghĩa quan trọng, tạo động lực phát triển mới cho địa phương và yêu cầu địa phương cố gắng giữ cam kết đã đưa ra.
Cùng đó, Phó Thủ tướng đề nghị phải thiết lập trụ sở ban quản lý dự án tại công trường: "Dự án 100.000 tỷ đồng mà không có trụ sở cơ quan điều hành thì không được. Nếu không có ban quản lý đủ mạnh, có cơ sở vật chất, phương tiện đầy đủ, thì sẽ dễ xảy ra thất thoát, tiêu cực. Trên công trường, có thể phải họp giao ban nhiều lần mỗi ngày, giao ban với tư vấn, với nhà thầu".
Phó Thủ tướng nhấn mạnh tinh thần cố gắng đẩy nhanh tiến độ thi công, phấn đấu cuối năm 2024 là hoàn thành phần xây dựng, đầu năm 2025 là vận hành thử và khánh thành, Phó Thủ tướng nêu rõ. Do đó, chủ đầu tư cần đưa ra yêu cầu cao hơn về tiến độ đối với nhà thầu, tư vấn.
"Công trình này không cho phép chúng ta chậm nữa. Tất cả dồn vào mục tiêu hoàn thành phần xây dựng vào cuối năm 2024" - Phó Thủ tướng nói và yêu cầu định kỳ giao ban tiến độ Cảng Hàng không quốc tế Long Thành với các bộ, ngành, địa phương, chủ đầu tư và các đơn vị liên quan.
