Đường dây 500kV đi qua 9 tỉnh: Thi công thần tốc, xác lập nhiều kỷ lục

Hoài Thu

(Dân trí) - Với tinh thần "vượt nắng thắng mưa", đường dây 500kV Quảng Trạch - Phố Nối hoàn thành chỉ sau 6 tháng thay vì phải 3-4 năm như thông thường, với thủ tục đầu tư ngắn nhất, thời gian thi công ngắn nhất…

Những kỳ tích này một lần nữa được Thủ tướng Phạm Minh Chính nhấn mạnh khi phát biểu tại lễ khánh thành Dự án đường dây tải điện 500kV mạch 3 Quảng Trạch (tỉnh Quảng Bình) đến Phố Nối (tỉnh Hưng Yên), sáng 29/8. Đây là dự án trọng điểm quốc gia, lập nhiều kỷ lục, chào mừng kỷ niệm 79 năm Cách mạng tháng Tám và Quốc khánh 2/9.

Lễ khánh thành được tổ chức trực tuyến tại điểm cầu chính ở Hưng Yên và 8 điểm cầu tại các tỉnh có dự án đi qua gồm: Hải Dương, Thái Bình, Nam Định, Ninh Bình, Thanh Hóa, Nghệ An, Hà Tĩnh và Quảng Bình.

Nhiều kỷ lục được xác lập

Dự án đường dây tải điện 500 kV mạch 3 Quảng Trạch - Phố Nối dài khoảng 519km, đi qua 9 tỉnh, có tổng mức đầu tư hơn 22.300 tỷ đồng, với 4 dự án thành phần, được khởi công tháng 1.

Đường dây 500kV đi qua 9 tỉnh: Thi công thần tốc, xác lập nhiều kỷ lục - 1

Thủ tướng Phạm Minh Chính phát biểu tại Lễ khánh thành đường dây 500kV mạch 3 (Ảnh: Đoàn Bắc).

Quá trình thi công, dự án gặp nhiều khó khăn do khối lượng công việc, thiết bị, kỹ thuật lớn; có vật tư phải nhập khẩu cần thời gian; cần nguồn nhân lực lớn; thi công trong điều kiện thời tiết bất lợi…

Dù vậy, nhờ sự chỉ đạo quyết liệt, sát sao của Chính phủ, Thủ tướng, sự vào cuộc của cả hệ thống chính trị, các bộ, ngành, cơ quan liên quan, ủng hộ của người dân, với tinh thần "vượt nắng, thắng mưa, không thua gió bão", "chỉ bàn làm, không bàn lùi", dự án đã hoàn thành chỉ sau 6 tháng thi công, thay vì phải 3-4 năm như thông thường.

Dự án ghi nhận nhiều kỷ lục được xác lập như thủ tục đầu tư ngắn nhất, thời gian thi công ngắn nhất…

Phát biểu tại sự kiện, Thủ tướng Phạm Minh Chính cho biết, trong những năm qua, kinh tế - xã hội nước ta có sự phát triển mạnh mẽ, đặt ra yêu cầu tăng trưởng nguồn điện bình quân phải ở mức 10-12%/năm. Một số thời điểm đã xảy ra tình trạng thiếu điện cục bộ như ở miền Bắc đầu năm 2023.

Do đó, từ tháng 6/2023, Chính phủ, Thủ tướng đã có nhiều chỉ đạo quyết liệt, yêu cầu các bộ, ngành, cơ quan, doanh nghiệp, khẩn trương triển khai nhiều giải pháp đồng bộ để bảo đảm cung ứng đủ điện cho miền Bắc trong các tháng cao điểm của năm 2024 và các năm tiếp theo, không được để xảy ra thiếu điện trong bất cứ tình huống nào.

Một trong những giải pháp quan trọng là phải sớm triển khai xây dựng dự án đường dây 500kV mạch 3 từ Quảng Trạch - Phố Nối.

Điểm lại quá trình thần tốc triển khai, hoàn thành toàn bộ dự án trong hơn 6 tháng, Thủ tướng chia sẻ những hình ảnh xúc động về hàng nghìn đoàn viên thanh niên, lực lượng vũ trang, thấm đẫm mồ hôi, tay lấm bùn tham gia kéo dây, vận chuyển nguyên vật liệu, thu dọn nhà cửa, vật kiến trúc dưới hành lang tuyến, phân luồng giao thông; hình ảnh các bà, các chị tham gia tiếp nước, thực phẩm, trái cây, hậu cần động viên công nhân lao động trong những ngày hè oi nóng…

Đường dây 500kV đi qua 9 tỉnh: Thi công thần tốc, xác lập nhiều kỷ lục - 2

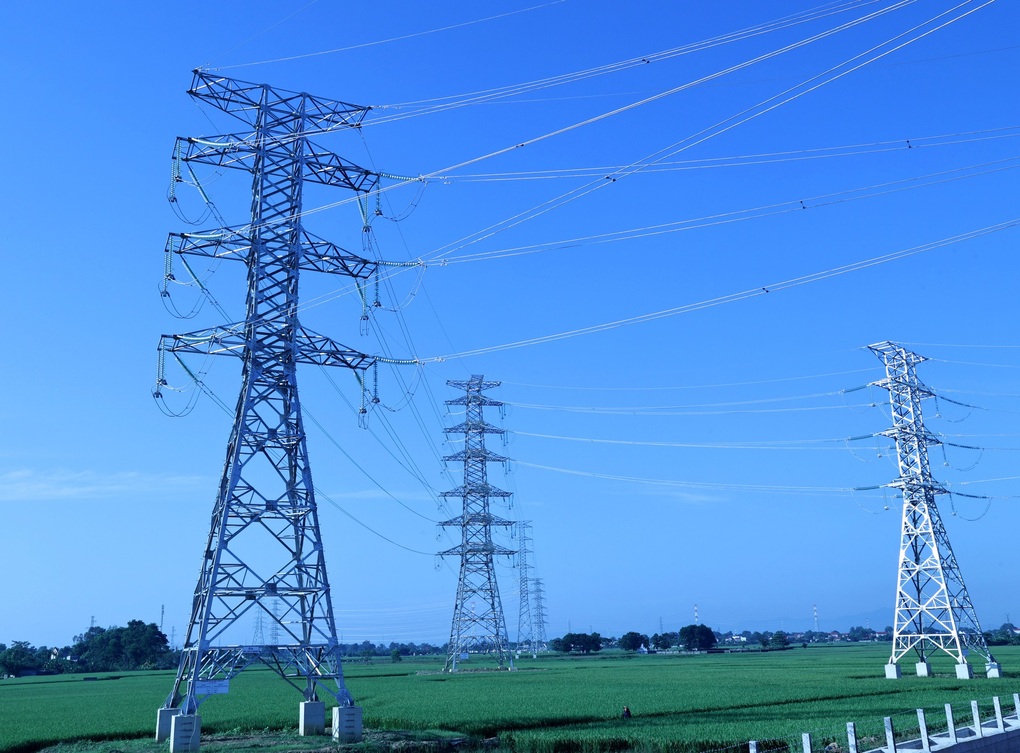

Đường dây 500 kV mạch 3 đoạn qua tỉnh Thanh Hóa (Ảnh: Đức Tuân).

Ông cũng nhắc đến khoảnh khắc tươi cười, phấn khởi của công nhân, người lao động trên công trường, trên cột điện cao chênh vênh hay hình ảnh trèo đèo, lội suối chuyển vật liệu, kéo dây đã tạo nên không khí thi đua, phấn khởi thể hiện niềm vui, hạnh phúc và tự hào của những người được tham gia trên công trường dự án trọng điểm quốc gia quan trọng này.

Biến khó thành dễ, biến không thể thành có thể

Người đứng đầu Chính phủ chỉ rõ, công trình 500kV mạch 3 Quảng Trạch - Phối Nối được đưa vào vận hành có ý nghĩa đặc biệt quan trọng trên nhiều khía cạnh, về cả kinh tế, chính trị, xã hội, quốc phòng, an ninh.

Trong đó, công trình mang ý nghĩa chiến lược góp phần bảo đảm an ninh năng lượng quốc gia, góp phần khắc phục tình trạng thiếu điện cục bộ tại miền Bắc.

"Đây là công trình của niềm tin và sức mạnh đại đoàn kết, có ý nghĩa với doanh nghiệp, nhà đầu tư nước ngoài về bảo đảm cung ứng điện, nhất là ở lĩnh vực công nghệ cao, tin tưởng vào quyết tâm của phía Việt Nam đã nói là làm, đã cam kết phải thực hiện, đã làm, đã thực hiện là có kết quả cụ thể, đo lường, cân đong đo đếm được", Thủ tướng nhấn mạnh.

Đường dây 500kV đi qua 9 tỉnh: Thi công thần tốc, xác lập nhiều kỷ lục - 3

Thủ tướng Phạm Minh Chính và các đại biểu thực hiện nghi thức gắn biển đường dây tải điện 500kV mạch 3 Quảng Trạch - Phố Nối (Ảnh: Đoàn Bắc).

Ông cũng khẳng định công trình thể hiện khát vọng, tự tin, bản lĩnh, giá trị con người Việt Nam, với tinh thần "biến không thành có, biến khó thành dễ, biến không thể thành có thể"; mang ý nghĩa kết nối nền kinh tế, liên kết vùng.

Từ thực tế triển khai dự án này, người đứng đầu Chính phủ yêu cầu tiếp tục tổng kết để rút ra những bài học kinh nghiệm quý báu áp dụng vào các dự án trọng điểm quốc gia về đường cao tốc, sân bay, bến cảng, đường sắt tốc độ cao, đường sắt đô thị, các dự án chiến lược về hạ tầng...

Đặc biệt, ông lưu ý việc kiểm soát, đẩy nhanh tiến độ từ khâu chuẩn bị đầu tư, nguồn vốn, giải phóng mặt bằng đến khâu triển khai thi công và huy động các nguồn lực tham gia... rút ngắn tối đa thời gian hoàn thành của dự án nhưng vẫn bảo đảm chất lượng công trình cả về kỹ - mỹ thuật, an toàn, vệ sinh môi trường và không đội vốn.
