Chính phủ báo cáo Quốc hội về Dự án Thuỷ điện Lai Châu xong sớm 1 năm

(Dân trí) - Thừa uỷ quyền của Thủ tướng Chính phủ, Bộ trưởng Bộ Công Thương Trần Tuấn Anh vừa báo cáo Quốc hội về kết quả đầu tư dự án thuỷ điện Lai Châu, dự án được hoàn thành sớm hơn kế hoạch 1 năm, vừa được các cơ quan của Quốc hội yêu cầu báo cáo kết quả thực hiện.

Theo báo cáo, Dự án thuỷ điện Lai Châu do Tập đoàn Điện lực Việt Nam làm chủ đầu tư được phê duyệt đầu tư từ năm 2010, tháng 3/2016 tổ máy số 1 của Nhà máy đi vào phát điện và tổ máy số 3 (tổ máy cuối cùng) đã đi vào vận hành phát điện vào cuối năm 2016.

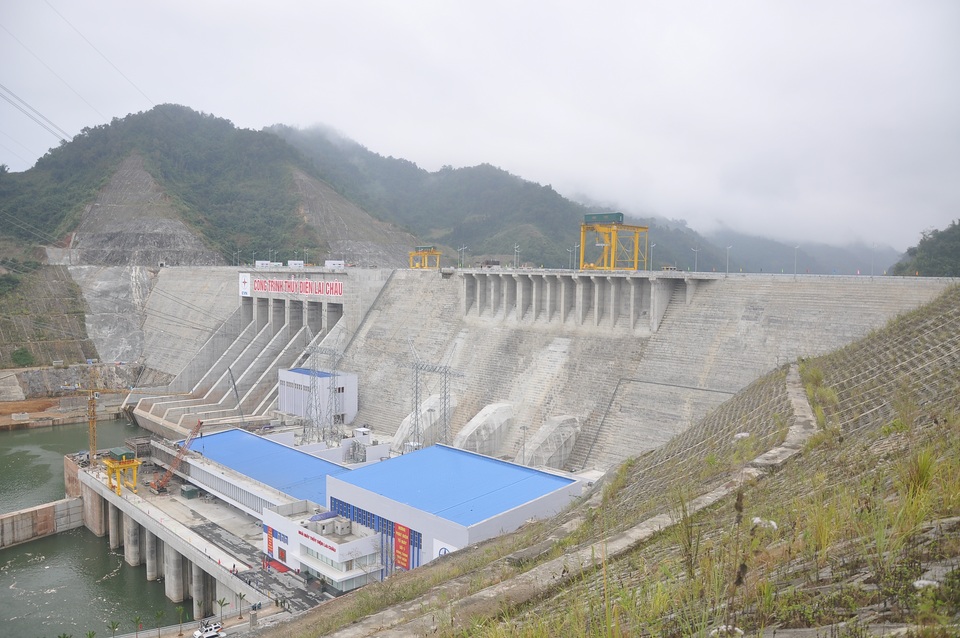

Thuỷ điện Lai Châu
Thuỷ điện Lai Châu

Tính đến thời điểm tháng 9/2017 dự án đã hoàn thành toàn bộ công tác thi công các hạng mục công trình chính bao gồm đập dâng, đập tràn, khoan phun gia cố nền và tạo màng chống thấm, lắp đặt các thiết bị cơ khí thủy công, thiết bị điện và thiết bị quan trắc công trình.

Các hạng mục công việc phục vụ hoàn thiện cảnh quan kiến trúc công trình cũng đã được EVN thực hiện và hoàn thành, đáp ứng tiến độ vào ngày 20 tháng 12 năm 2016.

Tính đến hết tháng 9/2017, tổng sản lượng điện sản xuất của nhà máy cung cấp cho Hệ thống điện quốc gia đạt gần 7,0 tỷ kWh, góp phần quan trọng đáp ứng cung cấp điện năng cho phát triển kinh tế - xã hội của đất nước.

Đến nay, tổng giá trị nộp ngân sách nhà nước cho 2 tỉnh Điện Biên và Lai Châu là hơn 542 tỷ đồng, trong đó thuế VAT nộp cho tỉnh Lai Châu là 275,165 tỷ đồng, thuế tài nguyên là 485,839 tỷ đồng (nộp cho tỉnh Lai Châu là 208,567 tỷ đồng; tỉnh Điện Biên là 2,107 tỷ đồng), nộp phí dịch vụ môi trường rừng vào Quỹ Bảo vệ và Phát triển rừng Việt Nam là 56,326 tỷ đồng.

Báo cáo về tình hình trồng rừng bổ sung, Bộ Công Thương cho biết, toàn bộ số tiền trồng rừng của dự án đã được Tập đoàn Điện lực Việt Na (EVN - chủ đầu tư dự án) nộp về Quỹ bảo vệ và phát triển rừng của các tỉnh Điện Biên, Lai Châu. Hơn 1.550 ha rừng trồng thay thế, bổ sung được EVN trồng tại hai tỉnh Lai Châu và Điện Biên.

Ngoài ra, Bộ Công Thương cũng báo cáo các dự án liên quan đến Thuỷ điện Lai Châu là tuyến đường giao thông tránh ngập tỉnh lộ 127 đoạn Nậm Nhùn - Mường Tè - Pắc Ma hoàn thành tháng 4 năm 2016.

Dự án bồi thường di dân, tái định cư với tổng 2009 hộ dân với hơn 8.400 nhân khẩu. Dự án đã hoàn tất số tiền bồi thường, hỗ trợ hơn 949 tỷ đồng cho các hộ dân bị ảnh hưởng.

Tính đến hết tháng 9/2017, giá trị giải ngân toàn bộ dự án đạt 25.800 tỷ đồng, trong đó dự án thủy điện Lai Châu và đường giao thông tránh ngập là hơn 23.800 tỷ đồng. Bằng gần 80% tổng dự toán dự án hơn 32.575 tỷ đồng

Báo cáo của Bộ Công Thương nhấn mạnh, công tác thi công xây dựng Dự án xây dựng công trình thủy điện Lai Châu đã hoàn thành và vượt tiến độ 1 năm so với tiến độ đã được phê duyệt. Điều này làm lợi cho Nhà nước và sớm hoà vào lưới điện quốc gia.

Công tác di dời, chuyển đổi canh tác của toàn bộ số hộ dân ra khỏi lòng hồ và khu vực mặt bằng xây dựng đã đáp ứng kế hoạch tiến độ chung. Hiện tại người dân các khu, điểm tái định cư đã ổn định đời sống, sản xuất tại nơi ở mới.

An Linh
