Nhiều khó khăn khi thi công đường lưới điện mở rộng đường Đặng Thúc Vịnh
(Dân trí) - Theo Tổng công ty Điện lực TPHCM, việc triển khai di dời lưới điện đồng bộ với dự án Nâng cấp, mở rộng đường Tỉnh Lộ 9 kéo dài bị chậm tiến độ do một số hộ dân chưa đồng thuận.
Dự án Nâng cấp, mở rộng đường Tỉnh Lộ 9 (đường Đặng Thúc Vịnh, quận Hóc Môn) do Ban Quản lý dự án đầu tư xây dựng các công trình giao thông TP.HCM (gọi tắt là Ban Giao thông) là Chủ đầu tư với chiều dài khoảng 5,3 km.
Để đồng bộ với dự án, Ban Quản lý dự án lưới điện phân phối TP.HCM (Ban ALĐPP) được Tổng công ty Điện lực TP.HCM giao thực hiện dự án "Di dời, tái bố trí lưới điện, trạm biến thế trên đường Đặng Thúc Vịnh".
Theo thiết kế thi công, tuyến đường Đặng Thúc Vịnh từ Tô Ký đến Lê Văn Khương được chia làm 5 cung đoạn. Đến nay, Ban Giao thông mới hoàn tất bàn giao mặt bằng để triển khai thực hiện di dời lưới điện được 1 cung đoạn (đoạn từ UBND xã Đông Thạnh đến đường Lê Văn Khương), 4 cung đoạn còn lại, mặt bằng bàn giao đang bị ngắt quãng.

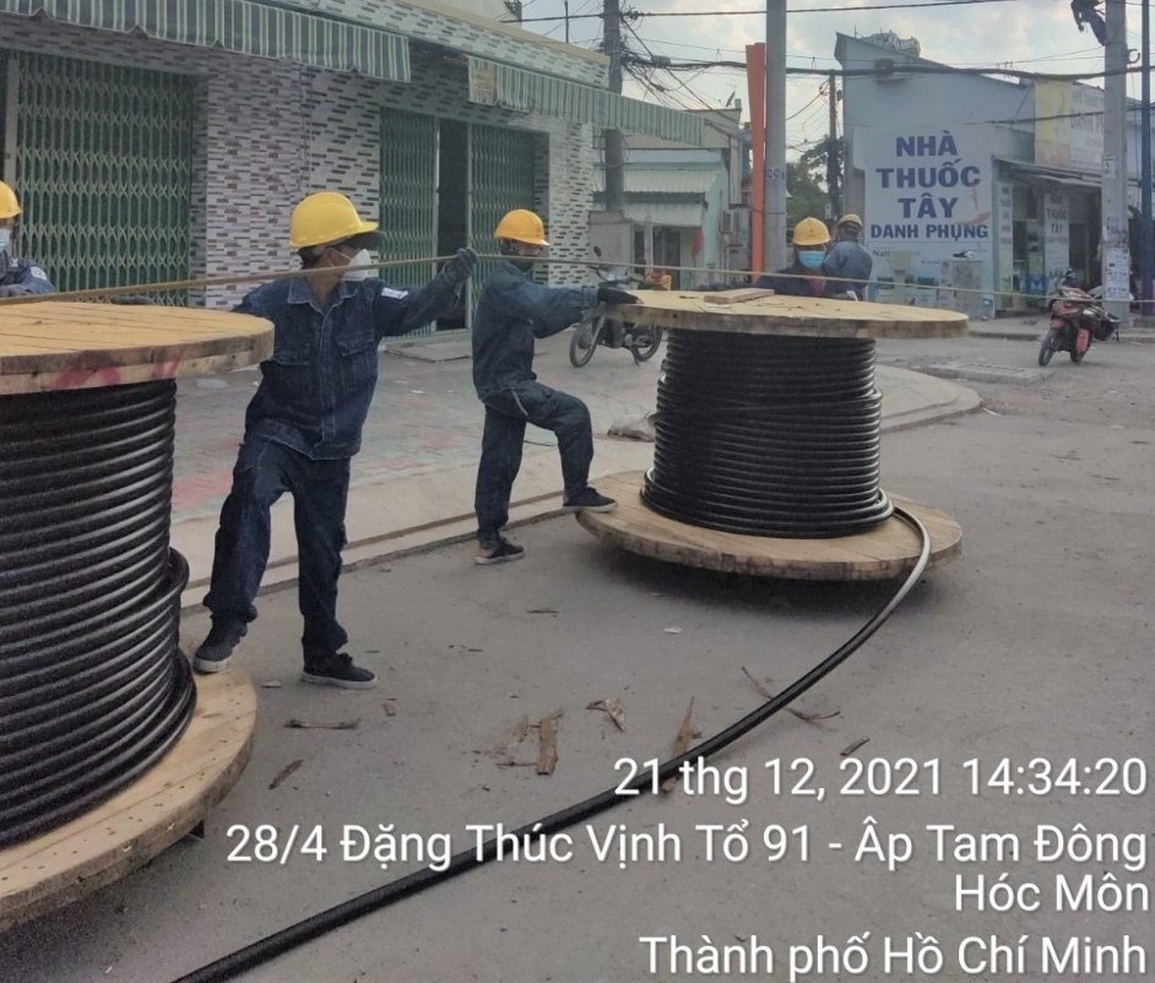

Ước tính, mặt bằng để di dời lưới điện khu vực này mới bàn giao được khoảng 80%. Trong đó, 2 đợt bàn giao mặt bằng vào tháng 06 - 07/2021 ngay vào đợt giãn cách xã hội trên địa bàn TP.HCM, nên không thể triển khai thi công. Đợt bàn giao gần đây nhất vào ngày 14/12/2021.
Ngày 21/12, Tổng công ty Điện lực TPHCM (EVNHCMC) cho biết, đơn vị đang gặp nhiều khó khăn khi thi công dự án Nâng cấp, Tỉnh Lộ 9 (đường Đặng Thúc Vịnh). Nếu khó khăn kéo dài, dự án đã chậm tiến độ sẽ còn chậm hơn.
Cụ thể, do ảnh hưởng dịch Covid-19 và thực hiện công tác phòng chống dịch nên công trình phải tạm ngưng thi công từ 15/6 - 30/9. Kể từ ngày 1/10 đến nay công trình được thi công trở lại.
Tuy nhiên, do đặc thù của lưới điện là vận hành liên tục để cấp điện phục vụ người dân và doanh nghiệp, nên việc di dời lưới điện phải thực hiện đồng bộ, xuyên suốt trên từng cung đoạn để triển khai di dời vào lưới điện mới.
Mặt khác, tiến độ bàn giao mặt bằng để thi công di dời lưới điện của Ban Giao thông chỉ bàn giao từng đoạn sau khi thi công xong phần hạ tầng kỹ thuật, nên ảnh hưởng rất lớn đến các phần công việc di dời lưới điện như việc kéo dây, chuyển đấu nối.
Đặc biệt, trong quá trình triển khai trồng trụ điện trên mặt bằng đã bàn giao tại hiện trường, các xung đột trong quá trình thi công của các hệ thống hạ tầng kỹ thuật giữa cấp nước, thoát nước, chiếu sáng, mặt bằng vỉa hè không đủ vị trí trồng trụ buộc phải xử lý cục bộ cũng đã làm chậm tiến độ. Đến nay, còn 15 vị trí có xung đột với hệ thống thoát nước trên vỉa hè đang phải xử lý, chưa thể thi công hoàn tất.
Một nguyên nhân khác cũng ảnh hưởng đến tiến độ triển khai là người dân không đồng thuận vị trí trồng trụ điện trước nhà, dẫn đến có nhiều kiến nghị, phản ánh, đơn vị thi công buộc phải tạm ngưng kéo dài để chờ giải quyết. Ban ALĐPP đã nhiều lần phối hợp với chính quyền địa phương vận động, thuyết phục để người dân đồng thuận vị trí trồng trụ. Tuy nhiên, đến nay vẫn còn một số hộ dân chưa thống nhất, ảnh hưởng rất lớn đến tiến độ thi công.
Để nhanh chóng hoàn thành việc di dời lưới điện trên đường Đặng Thúc Vịnh theo đúng kế hoạch đề ra (tháng 1/2021), Ban ALĐPP đã có kiến nghị Ban Giao thông sớm bàn giao mặt bằng phần còn lại để tiến hành trồng trụ, kéo dây. Phối hợp với ngành điện xử lý các vị trí trở ngại không có mặt bằng để trồng trụ trên vỉa hè.

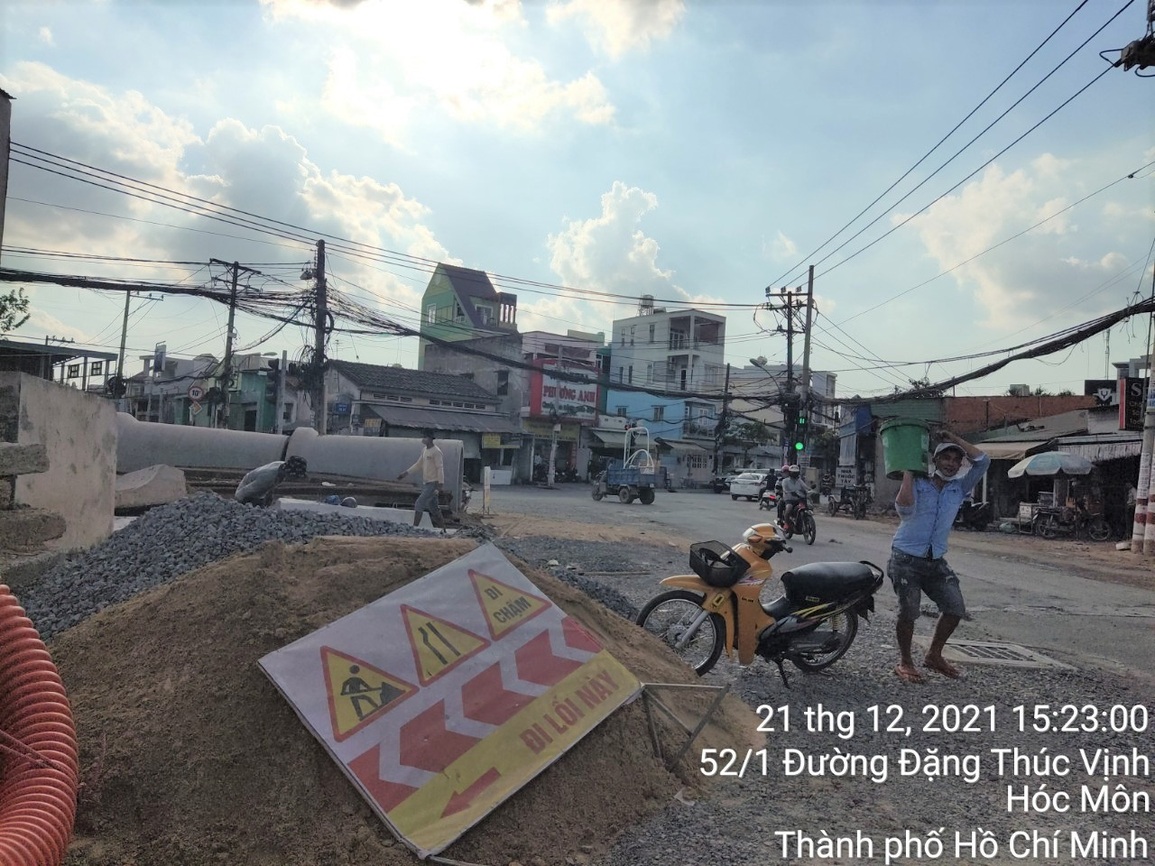

Hiện tại, đoạn ngã ba Đặng Thúc Vịnh - Tô Ký còn một số nhà dân chưa giải tỏa, Ban ALĐPP chưa được bàn giao mặt bằng để thi công mương cáp ngầm kết nối lưới điện giữa Đặng Thúc Vịnh - Tô Ký. Kiến nghị Ban Giao thông nhanh chóng bàn giao trước ngày 31/12 để thi công kết nối lưới điện với đường Tô Ký.
