Phú Thọ:

Bài 5: Công an vào cuộc vụ dự án đường điện "chết yểu" lãng phí tiền tỷ ngân sách

(Dân trí) - Liên quan đến dự án đường điện 110KV "chết yểu" lãng phí tiền tỷ ngân sách tại TP Việt Trì (Phú Thọ), Công an tỉnh Phú Thọ đã giao công an TP Việt Trì vào cuộc kiểm tra. Đồng thời, Thanh tra tỉnh Phú Thọ cũng đang vào cuộc làm rõ sự việc.

Lãnh đạo Công an tỉnh Phú Thọ cho biết Công an tỉnh đã giao cho Công an TP Việt Trì vào cuộc kiểm tra thông tin về việc lãng phí tiền tỷ trong dự án đường dây điện 110KV. Cùng đó, UBND tỉnh đã chỉ đạo tất cả cơ quan liên quan vào cuộc. Thanh tra tỉnh Phú Thọ cũng đã vào cuộc. Khi nào thanh tra tỉnh có kết luận sẽ chuyển sự việc sang cơ quan công an.

"Vụ việc xảy ra tại Việt Trì, thuộc cấp huyện, thành phố nên các cơ quan kiểm tra theo sự phân cấp. Sau khi các cơ quan ở dưới kết luận rồi sẽ báo cáo lên Công an tỉnh", lãnh đạo Công an tỉnh Phú Thọ cho biết.

Như Dân trí đã thông tin, dự án  “Di chuyển cải tạo đường dây 110 KV Thác Bà - Việt Trì từ cột 371 đến cột 391 phục vụ bồi thường GPMB xây dựng Quảng trường Hùng Vương và Trung tâm dịch vụ tổng hợp TP. Việt Trì” được ông Nguyễn Quốc Liên - Chủ tịch UBND TP Việt Trì, ký Quyết định phê duyệt ngày 15/12/2010.

Dự án có giá trị 26,76 tỷ đồng, kinh phí 100% từ nguồn vốn ngân sách. Trong đó, dành cho chi phí xây dựng hơn 14 tỷ; hơn 1,5 tỷ đồng cho tư vấn đầu tư xây dựng, chi phí hơn 305 triệu đồng cho việc Lập hồ sơ thu hồi và giao đất công trình, chi phí bồi thường lên đến hơn 9 tỷ đồng và dự phòng hơn 1, 5 tỷ đồng.

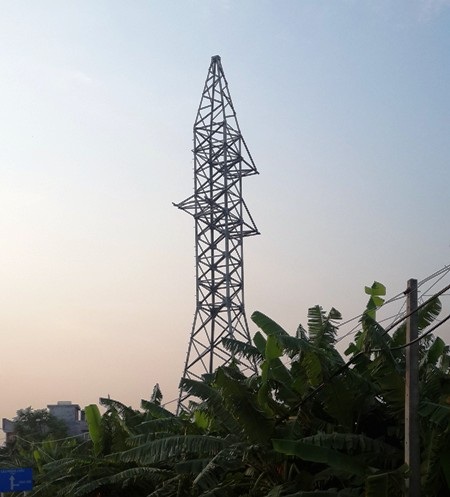

 Dự án đường điện vừa khai sinh đã khai tử, tr
 Dự án đường điện vừa "khai sinh" đã "khai tử", trách nhiệm thuộc về ai?

Sau cách làm việc tắc trách của hàng loạt cơ quan chuyên môn, cơ quan chức năng chịu trách nhiệm triển khai dự án này, hệ lụy tiêu cực của dự án đã được làm rõ. Theo Theo Báo cáo số 193/BC-UBND của UBND TP Việt Trì ngày 21/11/2014, sau khi UBND TP Việt Trì có Quyết định chỉ thầu cho Công ty lưới điện cao thế miền Bắc, đơn vị này đã tiến hành thi công xong 19 móng cột, lắp dựng 17/21 cột thép, kéo dây được 9 khoảng cột.

Tuy nhiên, khi kéo dây đến khoảng cột từ cột 382A đến 388A thì vướng giải phóng mặt bằng khi không đảm bảo quy định về an toàn hành lang lưới điện. Điều đó có nghĩa là nếu việc thi công vẫn được tiến hành theo đúng dự án đã được phê duyệt thì sẽ phải di dời 200 hộ dân bên dưới đường dây với kinh phí khoảng 300 tỷ đồng và phải bố trí quỹ đất tái định cư.

Hậu quả của sự việc dẫn đến 7 cột điện từ 382A đến 388A đã được lắp đặt nhưng không được sử dụng. UBND TP Việt Trì đã phải tiến hành tháo dỡ, thu hồi và thanh lý. Tuy nhiên, Ban quản lý dự án TP Việt Trì đã thuê đơn vị định giá và tổ chức bán đấu giá tài sản nhưng cũng không có đơn vị nào tham gia mua lại số tài sản này. Và UBND TP Việt Trì quyết định thuê đơn vị tháo dỡ cột điện thu hồi tập kết tại kho để...sử dụng vào công trình khác.

Theo báo cáo của UBND TP Việt Trì, số tiền chi phí thi công lắp dựng 7 cột điện lãng phí chưa được làm rõ bằng con số cụ thể. Tuy nhiên, chỉ riêng số tiền công lắp dựng, thu hồi và tháo dỡ 7 cột điện này đã gây lãng phí hơn 187 triệu đồng.

Hàng loạt cơ quan làm việc tắc trách dẫn đến một dự án đi vào ngõ cụt.
Hàng loạt cơ quan làm việc tắc trách dẫn đến một dự án đi vào "ngõ cụt".

Cùng đó, một hệ lụy nữa là việc cẩu thả này dẫn đến việc thu hồi đất của người dân tại các khu vực chân móng cột điện. Mà sau đó, cách giải quyết của UBND TP Việt Trì là: Thành phố quản lý đất và có phương án sử dụng.

Đặc biệt, đối với chi phí bồi thường hơn 9 tỷ đồng, đến nay, khi loạt cột điện cao thế đã bị tháo dỡ gần hết, thì người dân vẫn khiếu kiện cho rằng UBND TP. Việt Trì chưa thực hiện chi trả đền bù cho các hộ khi bị lấy đất để xây dựng cột điện.

Theo Theo Báo cáo số 193/BC-UBND của UBND TP Việt Trì ngày 21/11/2014, những hệ lụy của dự án "chết yểu" này do hàng loạt cơ quan đơn vị làm việc thiếu trách nhiệm.

Tại báo cáo của UBND TP Việt Trì, trách nhiệm của chính cơ quan này với vai trò chủ đầu tư dự án lại chưa được xác định làm rõ như các đơn vị liên quan.

Về công tác khảo sát thiết kế: Đơn vị tư vấn khảo sát thiết kế đã thiếu trách nhiệm trong việc khảo sát, lập phương án di chuyển lưới điện cao thế 110KV, đưa hướng tuyến đi vào khu vực dân cư và không đảm bảo tiêu chuẩn an toàn của ngành điện dẫn đến 7 vị trí đã thi công lắp dựng cột nhưng không được kéo dây, phải điều chỉnh hướng tuyến.

Về thi công: Ban quản lý dự án, Ban bồi thường giải phóng mặt bằng, đơn vị thi công, đơn vị tư vấn giám sát đã thiếu sót trong việc rà soát các vướng mắc về bồi thường GPMB nên không phát hiện ra việc vi phạm tiêu chuẩn an toàn ngành điện dẫn đến vẫn thi công lắp dựng 7 vị trí cột thép bị lãng phí.

Về giải phóng mặt bằng: UBND phường Tiên Cát và hộ gia đình ông Đinh Văn Chúc đã thiếu sót trong quản lý đất đai dẫn đến thiếu sót trong thu hồi đất, bồi thường cho hộ ông Đinh Văn Chúc.

Tuy nhiên, tại báo cáo của UBND TP Việt Trì, trách nhiệm của chính cơ quan này với vai trò chủ đầu tư dự án lại chưa được xác định làm rõ như các đơn vị liên quan.

Dân trí sẽ thông tin sự việc đến bạn đọc.
