Đảo Cù Lao Chàm chính thức có điện lưới Quốc gia

(Dân trí) - Đúng 15h ngày 3/9, cư dân Cù Lao Chàm (xã Tân Hiệp, TP Hội An, Quảng Nam) chính thức đón nhận dòng điện Quốc gia sau bao nhiêu năm chờ đợi.

Dự án cấp điện lưới Quốc gia cho đảo Cù Lao Chàm bằng cáp ngầm được Chính phủ đồng ý chủ trương vào tháng 5/2014.

Đến tháng 12/2015, Bộ Công thương đã có các quyết định về việc phê duyệt thiết kế bản vẽ thi công, dự toán. Tháng 1/2016, dự án chính thức được khởi công xây dựng.

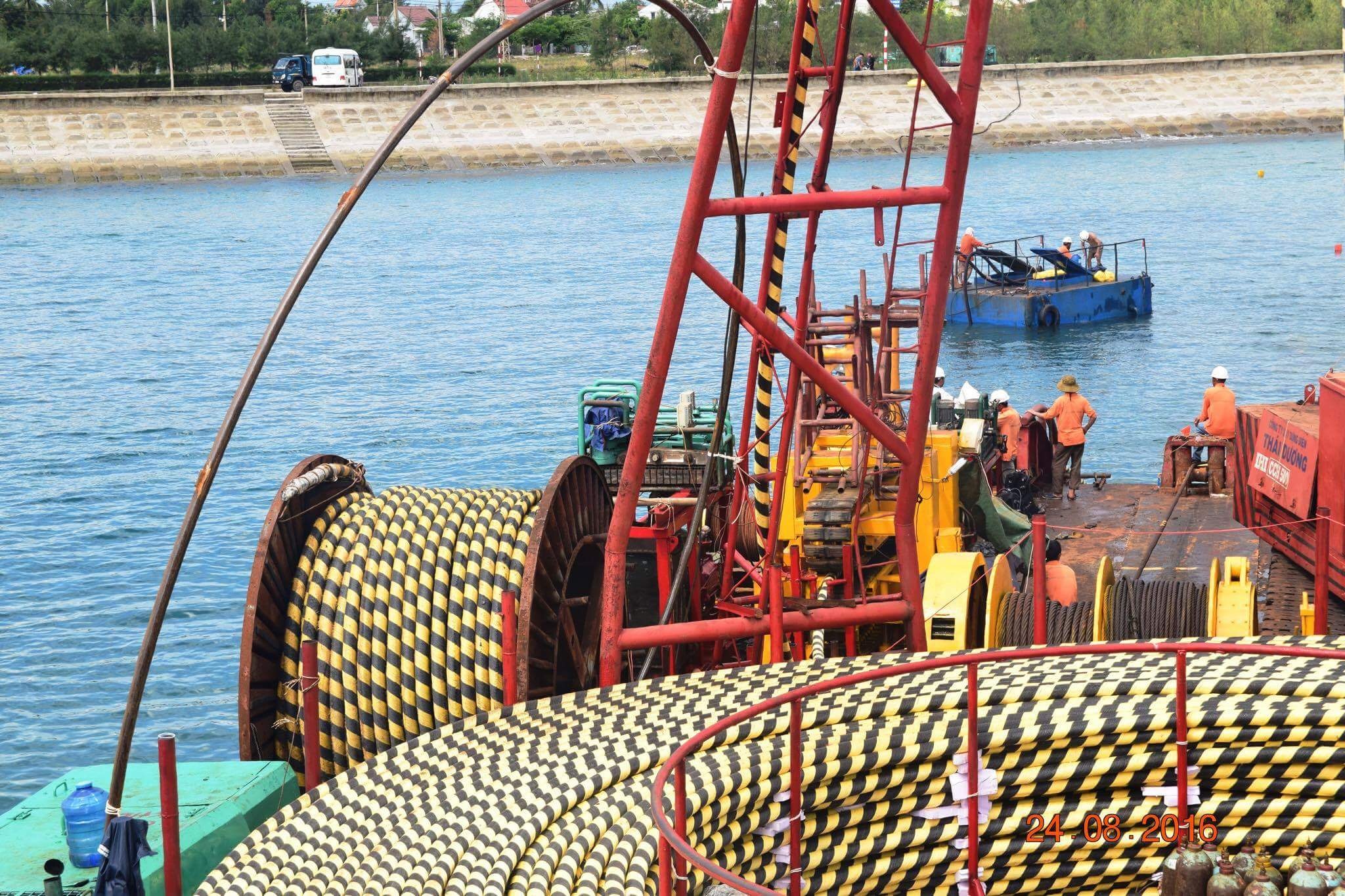

Những mét dây điện cao áp xuyên biển cuối cùng được thi công
Những mét dây điện cao áp xuyên biển cuối cùng được thi công

Dự án có quy mô gồm 15,48 km cáp ngầm 22kV xuyên biển; 17,214 km đường dây 22kV trên đất liền; 6 trạm biến áp phân phối 22/0,4kV có tổng dung lượng 900 kVA; 11km đường dây hạ áp 0,4kV và các hạng mục phụ trợ... với tổng mức đầu tư 484,815 tỷ đồng. Trong đó, 85% là vốn từ ngân sách Trung ương và 15% còn lại là vốn của EVNCPC.

Sau một thời gian khẩn trương thi công liên tục 24/24, với sự nỗ lực của EVNCPC và các đơn vị thi công trên công trường, đến ngày 30/8/2016, đã hoàn thành việc kéo cáp ngầm lên đảo Cù Lao Chàm. Sáng ngày 31/8/2016, EVNCPC đã hoàn thành thử nghiệm cáp, đảm bảo chất lượng đóng điện.

Lãnh đạo EVNCPC và địa phương chúc mừng đóng điện cho Cù Lao Chàm thành công
Lãnh đạo EVNCPC và địa phương chúc mừng đóng điện cho Cù Lao Chàm thành công

Ngày 3/9/2016, tại Đảo Cù Lao Chàm, EVNCPC tổ chức đóng điện kỹ thuật dự án cấp điện lưới Quốc gia cho đảo Cù Lao Chàm bằng cáp ngầm để kiểm tra cấp điện thử nghiệm cho nhân dân trên đảo.

Như vậy bắt đầu từ chiều ngày 3/9, toàn bộ nhân dân trên đảo Cù Lao Chàm đã được nhận điện từ hệ thống điện Quốc gia. Dự án sẽ tiếp tục được hoàn thiện để kết thúc bàn giao vận hành chính thức trong tháng 9/2016; đảm bảo tiến độ được Bộ Công thương phê duyệt yêu cầu thực hiện dự án trong 2 năm 2015-2016.

Ông Nguyễn Văn An – Chủ tịch xã Tân Hiệp cho biết, Cù Lao Chàm có 630 hộ dân với hơn 2.400 nhân khẩu. Việc nhân dân xã đảo này chính thức có điện lưới quốc gia để phục vụ sinh hoạt, giúp cho du khách đến với xã đảo Cù Lao Chàm ngày một đông hơn, góp phần nâng cao đời sống người dân trên đảo.

Theo UBND xã Tân Hiệp, hiện toàn xã có đến 70% hộ dân tham gia vào các hoạt động kinh doanh du lịch như mở dịch vụ homestay, nhà hàng, quán ăn, ghe chở khách tham quan…

Dự án cấp điện từ hệ thống điện Quốc gia cho đảo Cù Lao Chàm bằng cáp ngầm sau khi hoàn thành sẽ cung cấp nguồn điện ổn định, liên tục phục vụ cho nhân dân trên đảo, mang đến cơ hội phát triển cho nhân dân trên đảo Cù Lao Chàm và thành phố Hội An; góp phần thực hiện thắng lợi mục tiêu phát triển kinh tế - xã hội, xây dựng thế trận phòng thủ vững chắc, bảo vệ toàn vẹn chủ quyền biển đảo thiêng liêng của Tổ quốc.

Công Bính
