PTC3 phối hợp đảm bảo tiến độ thi công cao tốc Bắc - Nam
(Dân trí) - Các đơn vị đã hoàn thành di dời 3 điểm giao chéo lưới điện 500kV nhằm đảm bảo tiến độ thi công dự án cao tốc Bắc - Nam giai đoạn 2017 - 2020 đoạn đi qua tỉnh Bình Thuận.
Những ngày cuối tháng 10, Công ty Truyền tải điện 3 (PTC3) đã phối hợp với Ban quản lý dự án (QLDA) 7, Ban quản lý dự án Thăng Long và các ban quản lý dự án huyện Hàm Tân, huyện Hàm Thuận Bắc, huyện Bắc Bình thuộc tỉnh Bình Thuận, hoàn thành di dời 3 điểm giao chéo lưới điện 500kV nhằm đảm bảo tiến độ thi công dự án cao tốc Bắc - Nam giai đoạn 2017 - 2020 đoạn đi qua tỉnh Bình Thuận.

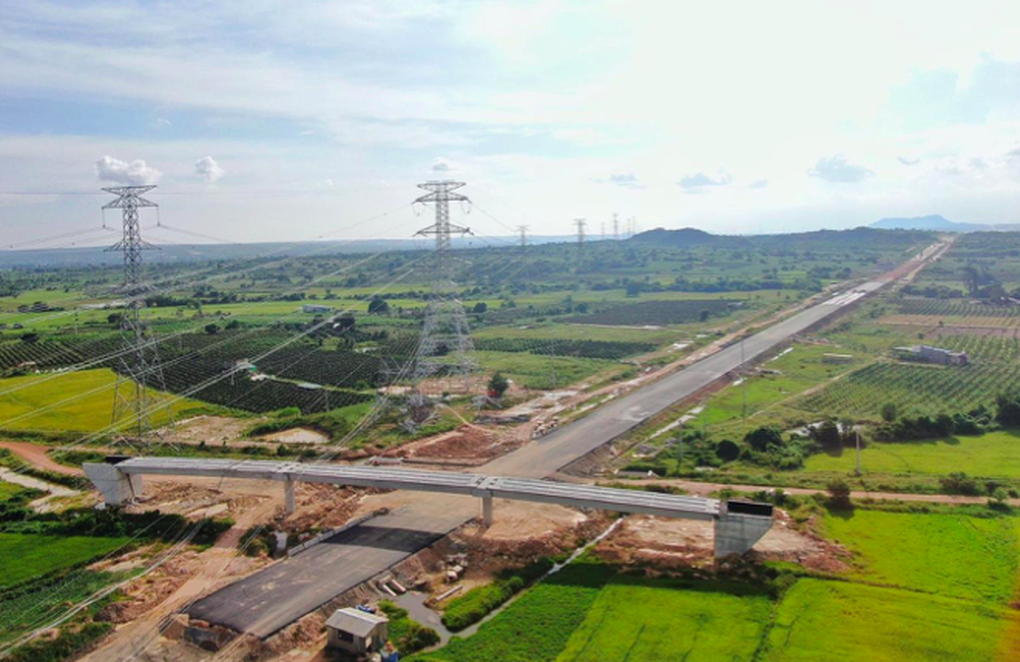

Các điểm lưới truyền tải điện thuộc đường dây 500kV Vĩnh Tân - rẽ Sông Mây - Tân Uyên giao chéo với 2 điểm thuộc đường cao tốc Vĩnh Hảo - Phan Thiết và 1 điểm thuộc cao tốc Phan Thiết - Dầu Giây.
Ông Phan Đình Minh, Giám đốc Truyền tải điện Bình Thuận thuộc PTC3 cho biết vị trí khoảng cột 285-286 giao chéo với đường cao tốc Phan Thiết - Dầu Giây tại lý trình Km 30+850,63 đang bị vướng vị trí trụ 285 cần phải di dời để đơn vị thi công đường cao tốc triển khai thi công nhằm đảm bảo tiến độ thông xe kỹ thuật vào cuối năm 2022.

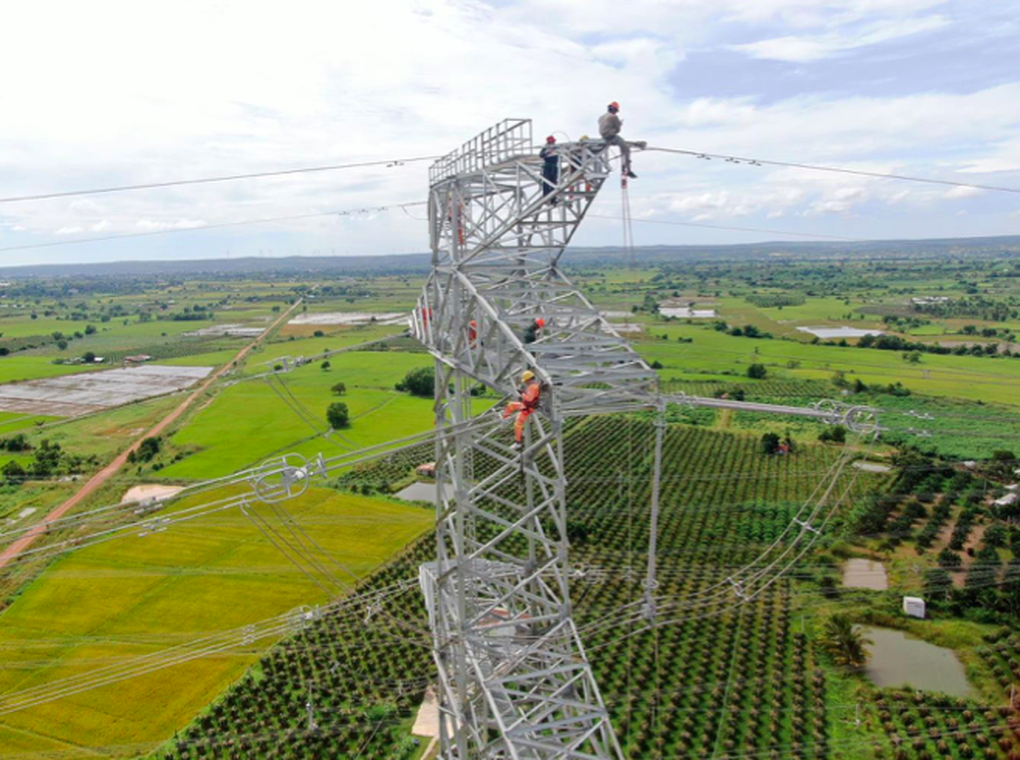

Do tính chất quan trọng của các đường dây 500kV cung cấp phụ tải cho các tỉnh khu vực phía Nam, thời gian cắt điện thực hiện di dời rất ngắn và cấp bách, việc triển khai cần phải thực hiện liên tục cả ngày lẫn đêm. PTC3 đã đưa nhân lực, vật lực và phương tiện bám sát hiện trường, phối hợp với chủ đầu tư, các đơn vị liên quan thi công, tham gia giám sát và nghiệm thu hoàn thành di dời các điểm giao chéo, đảm bảo đủ điều kiện an toàn về điện để địa phương bàn giao mặt bằng cho các đơn vị triển khai thi công.
Giám đốc Truyền tải điện Bình Thuận cũng chia sẻ là ngoài 3 vị trí hoàn thành di dời nói trên, Truyền tải điện Bình Thuận cũng đã phục vụ thi công tại vị trí giao chéo giữa đường cao tốc Vĩnh Hảo - Phan Thiết với đường dây 500kV tại lý trình Km138+850 / 139+50 thuộc huyện Tuy Phong, phân công nhân sự giám sát quá trình thực hiện thi công lao dầm Super T, cầu vượt ngang tại lý trình Km168+071 thuộc huyện Bắc Bình.
Đây là vị trí thi công giao chéo với cả 4 mạch đường dây 500kV Vĩnh Tân - Sông Mây và Vĩnh Tân - Rẽ Sông Mây - Tân Uyên, cần đảm bảo khoảng cách an toàn với đường dây truyền tải đang vận hành.
Dự án đường cao tốc Bắc - Nam giai đoạn 2017 - 2020, đi qua địa bàn tỉnh Bình Thuận cung đoạn Vĩnh Hảo - Phan Thiết và Phan Thiết - Dầu Giây có 20 điểm giao chéo với lưới điện 220kV, 500kV do Truyền tải điện Bình Thuận thuộc PTC3 quản lý. Tính đến thời điểm hiện nay, PTC3 đã xử lý được 6/20 điểm giao chéo với đường cao tốc.
Trong thời gian tới, PTC3 và Truyền tải điện Bình Thuận tiếp tục bám sát tình hình thực tế để thi công nhằm đảm bảo tiến độ thông xe kỹ thuật theo kế hoạch 120 ngày đêm thông xe kỹ thuật 4 dự án đường bộ cao tốc Mai Sơn - Quốc lộ 45, Cam Lộ - Sơn La, Vĩnh Hảo - Phan Thiết, Phan Thiết - Dầu Giây.
Tổng công ty Truyền tải điện Quốc gia - EVNNPT
18 Trần Nguyên Hãn - Hoàn Kiếm - Hà Nội
info@npt.evn.vn
facebook.com/Truyentaidienquocgia
Điện thoại: 042 222 6666 - Fax: 042 220 4455
