Dự án Nhà máy điện mặt trời Trung Nam - Thuận Nam 450MW kết hợp trạm biến áp 220/500kV và đường dây 500kV, 220kV tại tỉnh Ninh Thuận có tổng vốn đầu tư 12.000 tỷ đồng do Trungnam Group đầu tư.
Sau khi hoàn thành dự án, Trungnam Group sẽ bàn giao hệ thống truyền tải điện cho Tập đoàn Điện lực Việt Nam (EVN) quản lý và vận hành với giá 0 đồng.
Chiều 15/5, ông Lưu Xuân Vĩnh - Chủ tịch UBND tỉnh Ninh Thuận tuyên bố lễ phát động chiến dịch thi đua 102 ngày đêm dự án Nhà máy điện mặt trời Trung Nam - Thuận Nam 450MW kết hợp trạm biến áp 220/500kV và đường dây 500kV, 220kV.
Ông Nguyễn Tâm Tiến - Tổng Giám đốc Trungnam Group - cho biết, dự án được xem là dấu mốc lịch sử ngành năng lượng Việt Nam khi doanh nghiệp tư nhân tham gia đầu tư hạ tầng truyền tải năng lượng.
Dự án góp phần hiện thực hóa Nghị quyết 115 của Chính phủ đưa Ninh Thuận trở thành trung tâm năng lượng tái tạo của quốc gia. Đây là dự án cấp thiết chiến lược phục vụ phát triển hệ thống truyền tải điện của tỉnh nhà Ninh Thuận nói riêng, khu vực Duyên hải miền Trung nói chung và xa hơn là toàn bộ hạ tầng truyền tải điện Quốc gia.
Dự án ngoài việc khai thác hơn 1 tỷ kWh – tương đương 1GWh điện từ nguồn năng lượng tái tạo (năm đầu tiên: 1,2 tỷ kWh) sẽ góp phần quan trọng khi giải tỏa công suất lưới điện cho khu vực Ninh Thuận và Duyên hải Nam Trung Bộ.
Chủ đầu tư đã đặt ra tiến độ thi công dự án này chỉ trong thời gian 102 ngày và nếu được giải tháo gỡ các vướng mắc, dự án sẽ hoàn thành và kết nối lưới điện trong tháng 9 này.

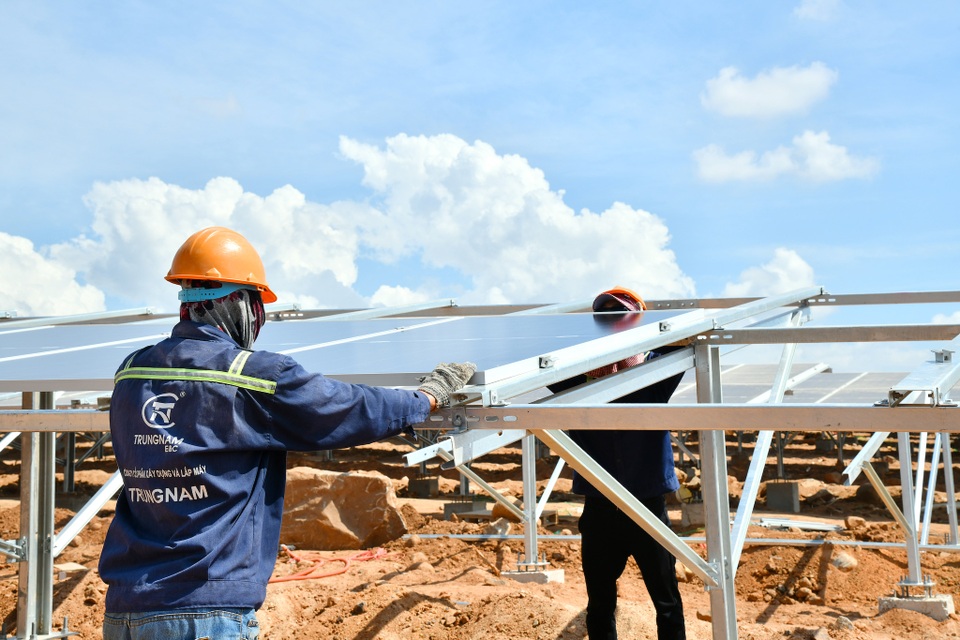

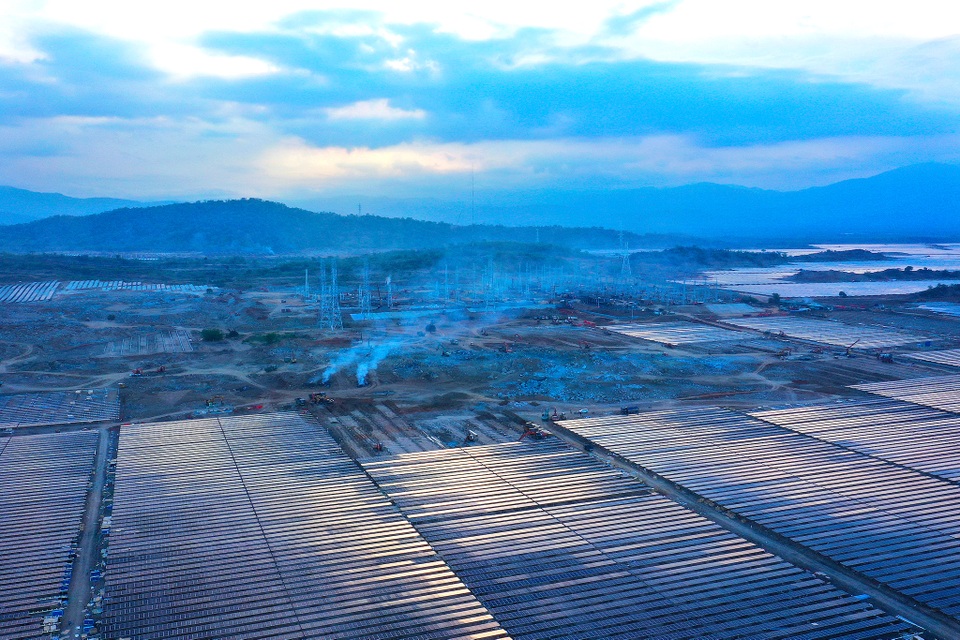

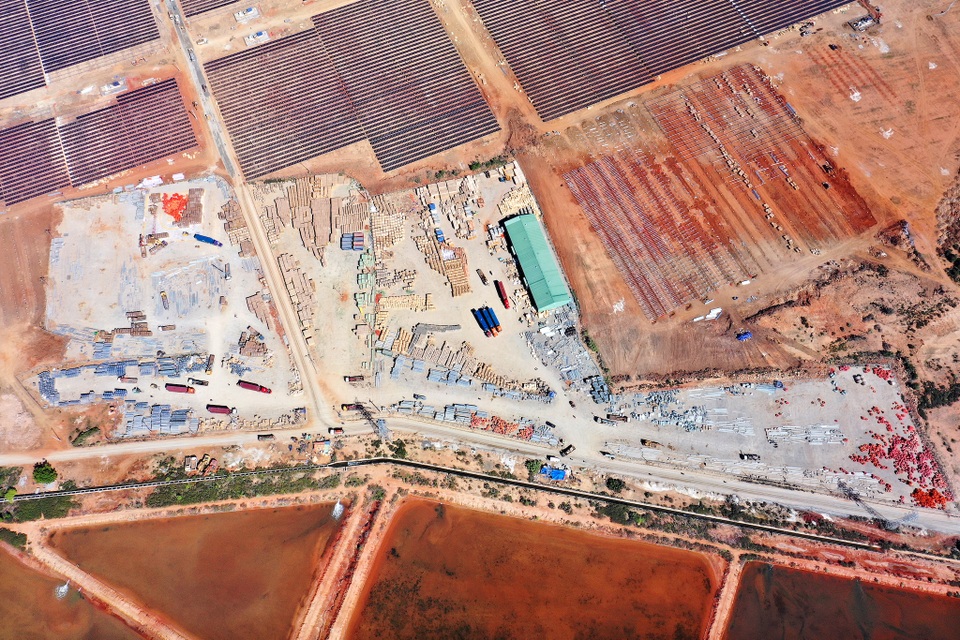

Tổng khối lượng thi công dự án đến nay đã đạt hơn 76%, trong đó trạm 500kV đạt 80%.
Trạm biến áp có 9 MBA trong giai đoạn 1 sẽ có 6 MBA được lắp đặt, và hiện tại cả 6 MBA đều đã được lắp đặt vào vị trí. Dự kiến đến ngày 15/7 sẽ triển khai thực hiện lọc dầu và sẽ hoàn thành trong 2 tuần, hoàn thành đóng điện ngày 5/8.

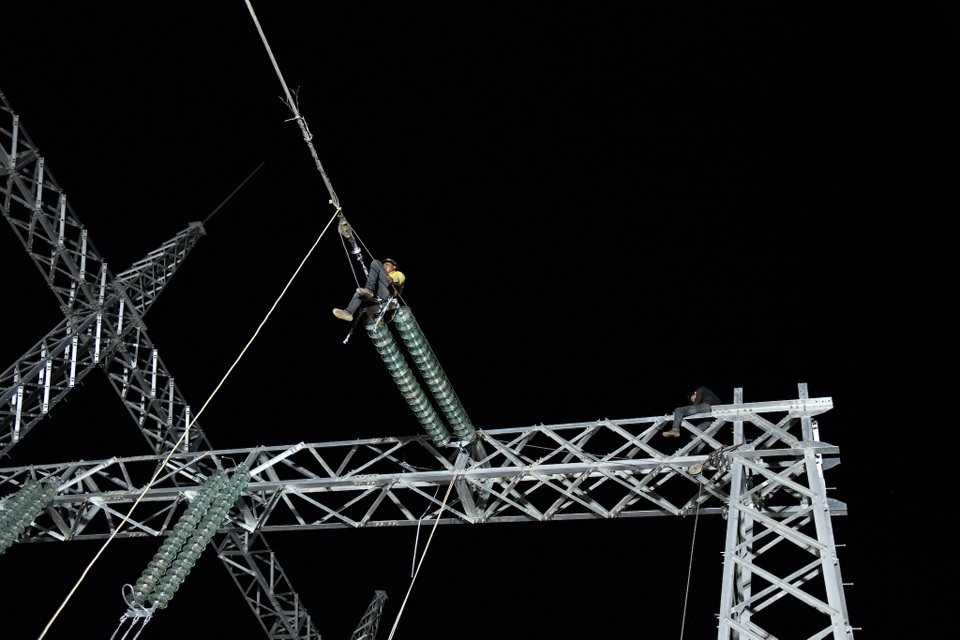

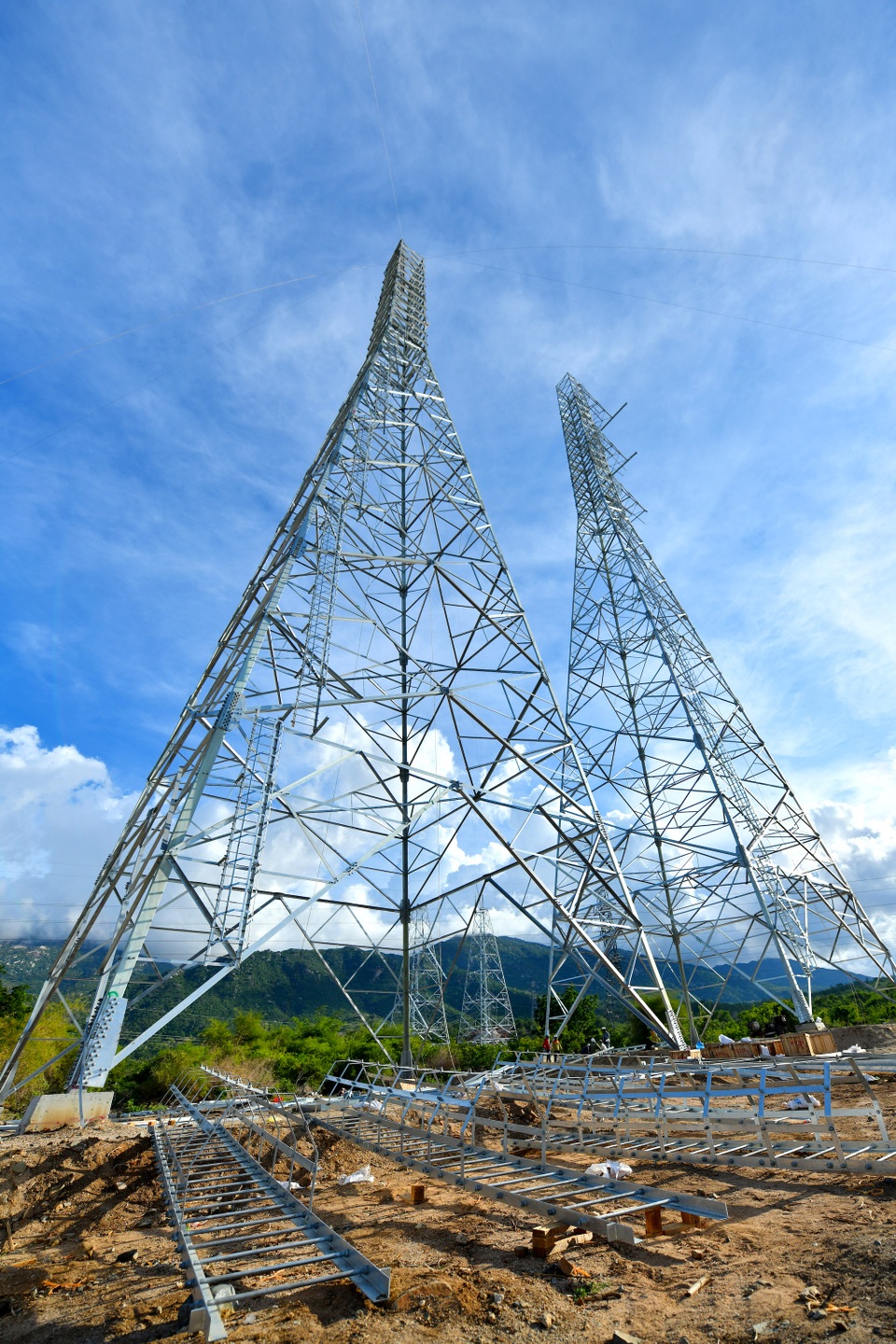

Đường dây điện 220kV đã thi công hoàn thành 100% móng trụ, đang lắp dựng các trụ cột điện
