Đóng điện đường dây 220kV trị giá hơn 2.000 tỷ đồng dẫn điện ra đảo Phú Quốc

Trường Thịnh

(Dân trí) - Công trình đường dây vượt biển trên không Kiên Bình - Phú Quốc cấp điện áp 220kV vừa được đưa vào vận hành từ ngày 14/10.

Sáng 14/10 tại thành phố Phú Quốc, tỉnh Kiên Giang, Tập đoàn Điện lực Việt Nam (EVN) và Tổng công ty Điện lực miền Nam (EVNSPC) tổ chức lễ đóng điện vận hành cấp điện áp 110kV công trình đường dây 220kV Kiên Bình - Phú Quốc (giai đoạn 1). Đây là công trình đường dây vượt biển trên không cấp điện áp 220kV được xây dựng nhằm đáp ứng nhu cầu sử dụng điện lưới quốc gia trên đảo Phú Quốc.

Đường dây 220kV Kiên Bình - Phú Quốc có tổng mức đầu tư trên 2.221 tỷ đồng với tổng chiều dài 80,4km, 169 vị trí cột. Tính riêng đoạn trên biển dài 64,7km với 117 vị trí cột. Theo EVNSPC, các móng cột trên biển được thiết kế với hệ cọc bê tông li tâm dự ứng lực đúc sẵn chống nhiễm mặn.

Đồng bộ với công trình đường dây 220kV Kiên Bình - Phú Quốc giai đoạn 1 là các công trình trạm biến áp 110kV Nam Phú Quốc và đường dây đấu nối từ trạm biến áp110kV Nam Phú Quốc vào đường dây 220kV Kiên Bình - Phú Quốc.

Đóng điện đường dây 220kV trị giá hơn 2.000 tỷ đồng dẫn điện ra đảo Phú Quốc - 1
Lãnh đạo EVNSPC và chính quyền địa phương thực hiện nghi thức đóng điện vận hành cấp điện áp 110kV công trình đường dây 220kV Kiên Bình - Phú Quốc (Ảnh EVNSPC).

Khởi công từ tháng 3/2019, đơn vị thi công cho biết quá trình thực hiện đường dây 220kV Kiên Bình - Phú Quốc gặp rất nhiều thử thách do điều kiện thời tiết bất lợi, mưa bão thường xuyên. Bên cạnh đó, Covid-19 đã làm ảnh hưởng lớn đến tiến độ triển khai khi việc điều động máy móc, nhân sự thi công, vận chuyển vật tư, vật liệu xây dựng khó khăn. Công tác đền bù giải phóng mặt bằng đoạn bờ Kiên Lương và thành phố Phú Quốc cũng gặp vướng mắc, cùng với địa hình địa chất phía đảo Phú Quốc phức tạp.

Tuy vậy, nhờ sự phối hợp của Bộ Công Thương, EVN, tỉnh Kiên Giang cùng EVNSPC và các nhà thầu, công trình đã hoàn thành đóng điện giai đoạn 1, đưa vào vận hành từ ngày 5/10.

Đóng điện đường dây 220kV trị giá hơn 2.000 tỷ đồng dẫn điện ra đảo Phú Quốc - 2

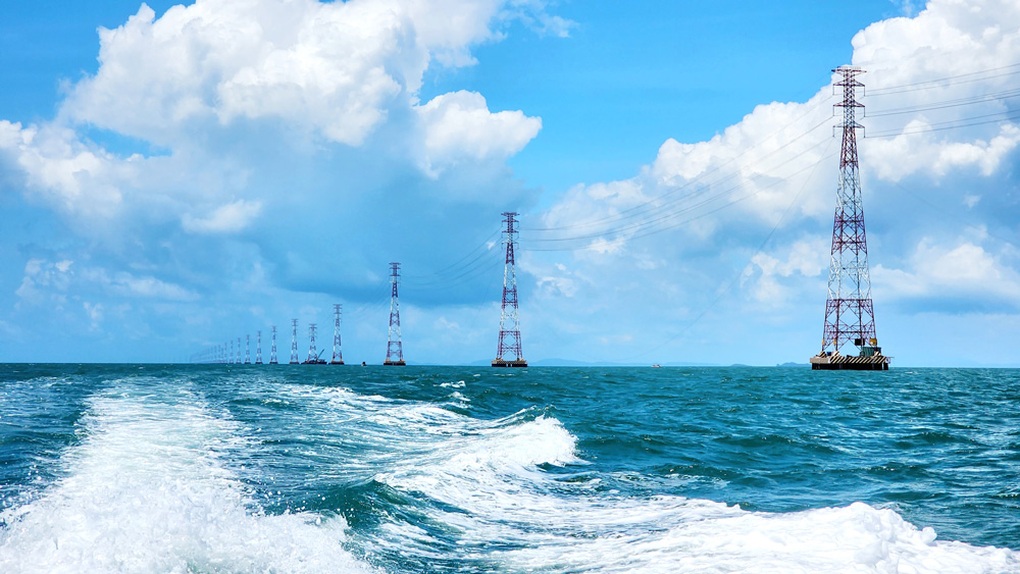

Đường dây 220kV Kiên Bình - Phú Quốc là đường dây vượt biển trên không cấp điện áp 220kV (Ảnh: EVNSPC).

Phát biểu tại buổi lễ, ông Nguyễn Phước Đức - Tổng giám đốc EVNSPC - cho biết đường dây 220kV Kiên Bình - Phú Quốc đã hoàn thành đóng điện vận hành cấp điện áp 110kV, góp phần nâng cao chất lượng cung cấp điện trên địa bàn thành phố Phú Quốc, đồng thời tăng độ tin cậy cung cấp điện, giảm tổn thất điện năng, kịp thời san tải cho đường dây cáp ngầm 110kV hiện hữu đang vận hành ở mức tải cao.

Dự kiến, công trình đi vào vận hành sẽ tăng năng lực cung cấp điện cho đảo Phú Quốc gấp khoảng 5 lần phụ tải hiện hữu và có thể đáp ứng nguồn cung cấp điện đến năm 2035.

Theo ông Huỳnh Quang Hưng, Chủ tịch UBND TP Phú Quốc, thành phố đánh giá đây là công trình thế kỷ, có ý nghĩa quan trọng đối với chiến lược phát triển của Phú Quốc. Chủ tịch UBND thành phố Phú Quốc khẳng định địa phương sẽ tiếp tục phối hợp với ngành điện để tháo gỡ các khó khăn, vướng mắc, hoàn thành toàn bộ công trình đường dây 220kV Kiên Bình - Phú Quốc vào cuối năm 2022.
