Đắk Nông:
Loạt dự án gặp sự cố liên quan một đơn vị thi công
(Dân trí) - Ít nhất 3 dự án khác có liên quan đến Công ty Đường Việt phát sinh sự cố trong quá trình thi công, khiến các dự án này không thể "về đích" đúng hạn.
Ngày 30/11, Công an tỉnh Đắk Nông đã khởi tố, bắt tạm giam Phạm Văn Cửu - Tổng Giám đốc Công ty Cổ phần đầu tư xây dựng Đường Việt cùng một nhân viên của công ty vì liên quan đến sự cố sạt lở tại Dự án Cơ sở hạ tầng kỹ thuật bên trong và bên ngoài hàng rào Khu công nghiệp Nhân Cơ (huyện Đắk R'lấp, Đắk Nông).
Cơ quan công an xác định Phạm Văn Cửu là chủ nhiệm đồ án thiết kế bản vẽ thi công dự án gần 1.000 tỷ đồng này.
Được biết, ngoài công trình trên, Công ty Cổ phần đầu tư xây dựng Đường Việt (Công ty Đường Việt) cũng liên quan đến Công trình thủy lợi Suối Đá (xã Quảng Hòa, huyện Đắk G'long), Dự án Đường Đạo Nghĩa- Quảng Khê (huyện Đắk R'lấp) và Dự án nâng cấp công trình thủy lợi phòng, chống hạn hán (xã Buôn Chóah, huyện Krông Nô).
Cả 3 dự án vừa nêu đều xảy ra sự cố trong quá trình thi công, ảnh hưởng trực tiếp tới tiến độ công trình thậm chí phát sinh thêm chí phí so với dự toán ban đầu.
Liên tục có sự cố ở dự án trọng điểm
Công ty Đường Việt là đơn vị thiết kế 2 dự án trọng điểm tại Đắk Nông. Trong đó, Dự án Cơ sở hạ tầng kỹ thuật bên trong và bên ngoài hàng rào Khu công nghiệp Nhân Cơ có tổng mức đầu tư lên đến gần 1.000 tỷ đồng; Dự án Dự án Đường Đạo Nghĩa - Quảng Khê (huyện Đắk R'lấp), tổng mức đầu tư 1.392 tỷ đồng.
Tuy nhiên, từ khi khởi công (12/2015), Dự án Cơ sở hạ tầng kỹ thuật bên trong và bên ngoài hàng rào Khu công nghiệp Nhân Cơ đã ít nhất 4 lần xảy ra sự cố.
Riêng trong năm 2020, trong tháng 4 và tháng 9, 10/2020, khu vực này đã liên tiếp xảy ra sụt lún, sạt trượt tại nhiều vị trí gây thiệt hại khoảng 75 tỷ đồng.
Cùng thời điểm xảy ra sự việc tại Khu Công nghiệp Nhân cơ, Dự án Đường Đạo Nghĩa - Quảng Khê (huyện Đắk R'lấp) cũng xảy ra tình trạng tương tự thời điểm công trình gần hoàn thiện.

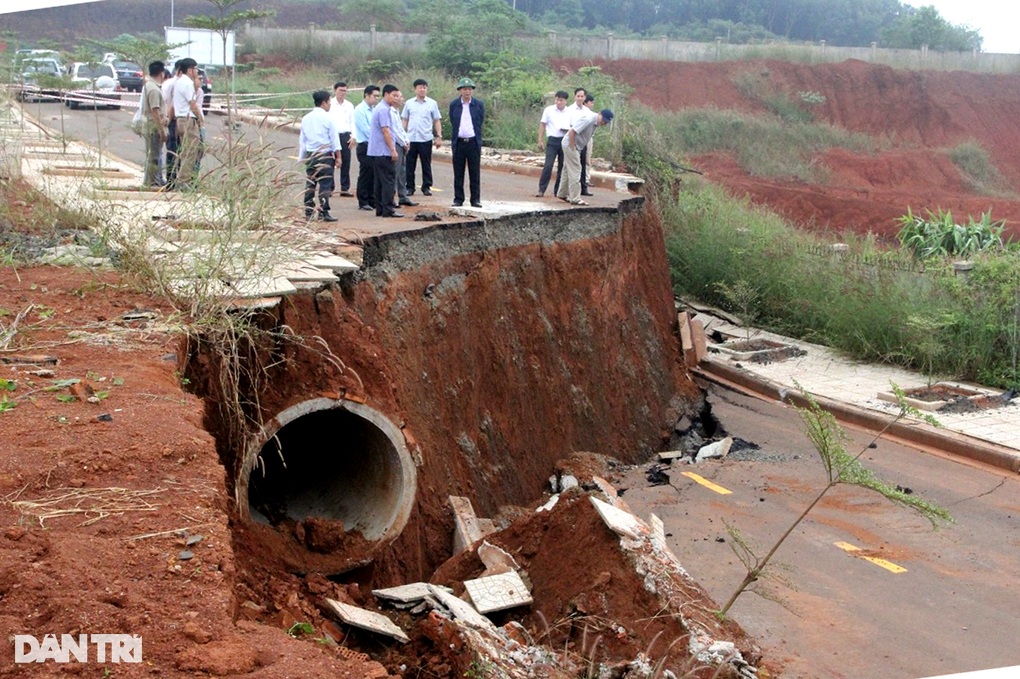

Đây là dự án tổng mức đầu tư 1.392 tỷ đồng, thế nhưng khi gần hoàn thành giai đoạn 1 thì gặp sự cố sạt lở.

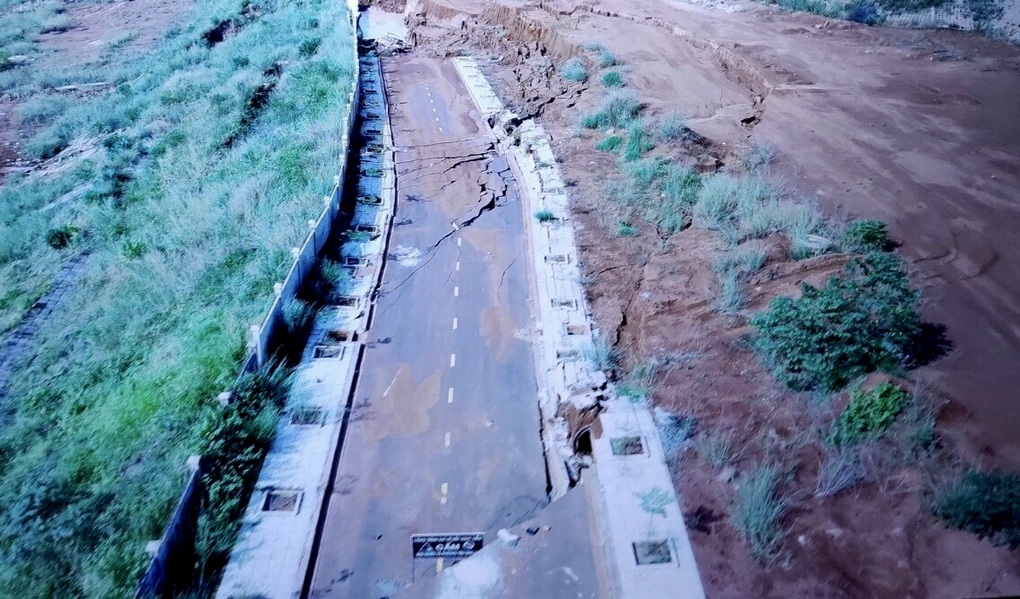

Bên trên taluy dương đường Đạo Nghĩa - Quảng Khê (đoạn qua thôn 17, xã Nhân Cơ, huyện Đắk R'lấp), hàng ngàn khối đất, đá ở độ cao hàng chục mét bị sạt lở. Một khối lượng đất đá khác có nguy cơ đổ xuống đường bất cứ lúc nào.
Kênh dẫn nước "độn thổ"

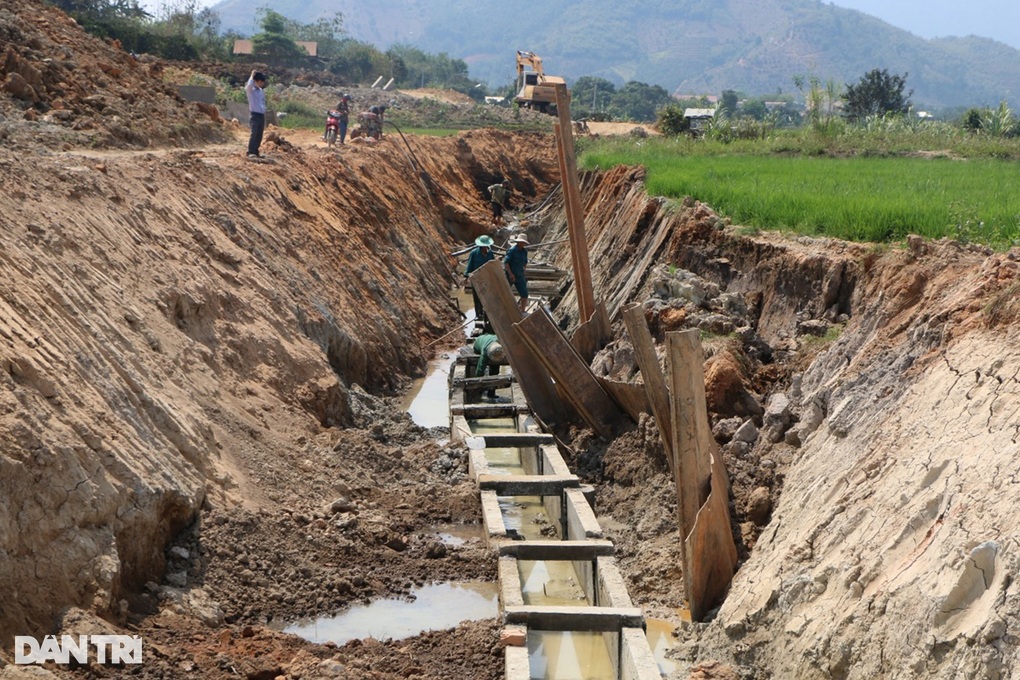

Công trình thủy lợi suối Đá nằm tại xã Quảng Hòa, huyện Đắk Glong, tỉnh Đắk Nông. Đây là công trình có tổng mức đầu tư khoảng 90 tỷ đồng, thuộc dự án cấp bách triển khai không quá 5 năm từ năm 2016 đến 2020.
Sau 4 lần gia hạn thi công, quá hạn gần 26 tháng, đến cuối tháng 6/2022, công trình cơ bản đã hoàn thành và tạm thời bàn giao một phần (trạm bơm) cho Công ty TNHH MTV Khai thác công trình thủy lợi tỉnh Đắk Nông quản lý, vận hành.
Tuy nhiên, trong quá trình thực hiện, người dân địa phương liên tục gặp khó trong việc lấy nước sản xuất do nhiều đoạn kênh nằm sâu 3-9m so với mặt đất.
Thanh tra tỉnh Đắk Nông đã thực hiện thanh tra toàn diện dự án. Qua đó kết luận, việc khảo sát địa chất để lập dự án đầu tư, thiết kế cơ sở, sử dụng kết quả khảo sát để lập thiết kế bản vẽ thi công Công trình thủy lợi Suối Đá có những dấu hiệu sai phạm.
Chủ đầu tư và tư vấn thiết kế còn chủ quan, chưa xem xét hết nhiệm vụ khảo sát. Từ đó dẫn đến hậu quả phương án thiết kế một số đoạn tuyến kênh khu tưới tràn dâng không phù hợp thực tế địa chất công trình.
Do đó, quá trình thi công xây dựng công trình theo bản vẽ thiết kế buộc phải điều chỉnh dự án đầu tư 2 lần, điều chỉnh thiết kế 3 lần.
Ngoài ra, trong quá trình điều chỉnh thiết kế, chủ đầu tư và các đơn vị liên quan đã thực hiện biện pháp thi công thiếu tính hệ thống, đồng bộ, nên phải thay đổi phương án thiết kế. Điều này khiến cho công trình phải gia hạn nhiều lần.
