Nhiệt điện Thái Bình vượt khó, quyết tâm phát điện vào cuối năm 2020

(Dân trí) - Vượt qua những khó khăn, cán bộ công nhân của nhà máy Nhiệt điện Thái Bình đã nỗ lực không ngừng nghỉ, đạt được những dấu mốc quan trọng, quyết tâm hoàn thành mục tiêu phát điện vào cuối năm 2020.

Đến thời điểm hiện tại, tiến độ tổng thể của nhà máy đạt 84,2%, trong đó thiết kế đạt 99,6%; ký các hợp đồng mua sắm đạt 99,71%; gia công, chế tạo và vận chuyển đạt 93,89%; thi công đạt 82,2%.

Tuy nhiên, trong quá trình triển khai, dự án Nhà máy Nhiệt điện Thái Bình đã gặp phải khó khăn trên nhiều phương diện, trong đó đặc biệt là các vấn đề như: dòng tiền chậm, khó khăn trong công tác thu xếp vốn, nguồn nhân sự thiếu hụt, đặc biệt là nguồn nhân lực trình độ cao.

Ngoài ra, các kiến nghị của Tập đoàn Dầu khí để tháo gỡ cơ chế tài chính cho dự án mặc dù đã được các bộ, ngành cơ bản đồng thuận nhưng đến nay các cấp có thẩm quyền vẫn chưa có quyết sách cuối cùng để tháo gỡ các khó khăn vướng mắc của dự án, đặc biệt là kiến nghị về việc sử dụng vốn chủ sở hữu vượt tỷ lệ cơ cấu nguồn vốn của dự án.

Đây đang là vấn đề sống còn để đưa dự án đi vào vận hành vào năm 2020, đảm bảo hiệu quả của dự án đối với nguồn điện quốc gia, đóng góp vào sự phát triển kinh tế chung của đất nước.

Nhiệt điện Thái Bình vượt khó, quyết tâm phát điện vào cuối năm 2020 - 1

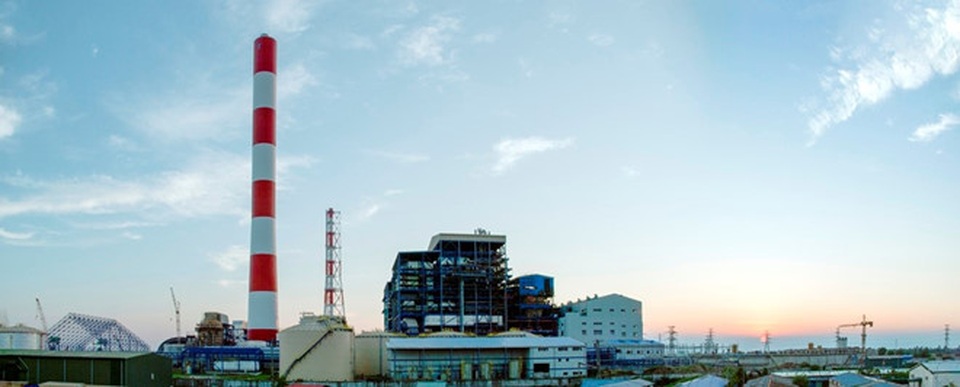

Toàn cảnh Nhà máy nhiệt điện Thái Bình 2

Vượt lên những khó khăn, đến nay dự án đã có những dấu mốc quan trọng: Từ ngày 23 - 26.9, dự án hoàn thành đóng điện xung kích thành công máy biến áp T3 và tiến hành ngâm điện 72 giờ liên tục. Đến 9 giờ ngày 29.10, tổng thầu và các chuyên gia chạy thử đã tiến hành đóng điện thành công máy cắt 933A, B lấy nguồn từ lưới 220 KV hệ thống điện quốc gia cấp cho hệ thống tủ trung thế, hạ thế để phục vụ công tác chạy thử của nhà máy.

Nguồn điện tự dùng này được sử dụng để chạy thử các hệ thống trong nhà máy như: hệ thống xử lý nước, hệ thống điều hòa thông gió, hệ thống điều khiển ICMS, hệ thống lò hơi phụ…

Dù còn nhiều khó khăn song trưởng ban QLDA Nguyễn Ngọc Hải khẳng định: “Ban QLDA sẽ tập trung quyết liệt đưa NMNĐ Thái Bình 2 phát điện vào cuối năm 2020. Đây không chỉ là nhiệm vụ chung và mục tiêu cuối cùng của dự án mà còn là nhiệm vụ chính trị của cả PVN nhằm bảo đảm an ninh năng lượng quốc gia”.

Đây là quyết tâm lớn thể hiện sự kiên định, nỗ lực hết mình của tập thể lãnh đạo, người lao động Tập đoàn Dầu khí, Ban QLDA, tổng thầu PVC, các thầu phụ đang trăn trở tìm mọi cách phá vỡ khó khăn, thách thức trong quá trình thi công, bám sát tiến độ hoàn thành dự án.

Trong thời gian tới, Tập đoàn Dầu khí, Ban QLDA, Tổng thầu PVC và các nhà thầu phụ sẽ tiếp tục nỗ lực, kiên định công tác, tập trung mọi nguồn lực để hoàn thiện, chạy thử một số hệ thống khí nén, nhà xử lý nước…

Nhiệt điện Thái Bình 2 có công suất thiết kế 1.200 MW (2 tổ máy 600x2) thuộc danh mục các dự án nguồn điện cấp bách theo Quyết định 2414 năm 2013 của Thủ tướng. Nhà máy được lắp đặt bằng các thiết bị chất lượng cao nhập khẩu từ Hàn Quốc, Nhật Bản… sử dụng công nghệ lò hơi than phun trực tiếp, tuần hoàn tự nhiên. Khi vận hành, Nhà máy sẽ cung cấp cho lưới điện quốc gia khoảng 6,7 tỷ kWh điện mỗi năm.
