Đẩy nhanh tiến độ dự án trạm biến áp 220kV Ninh Hòa và đường dây đấu nối

Tiến Thịnh

(Dân trí) - Ngày 6/11, tại Khánh Hòa, Phó tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) - ông Bùi Văn Kiên đi kiểm tra tiến độ thi công dự án trạm biến áp 220kV Ninh Hòa (Vạn Ninh) và đường dây đấu nối.

Tham gia đoàn công tác có lãnh đạo ban quản lý xây dựng, lãnh đạo Ban quản lý dự án Truyền tải điện (NPTPMB). Dự án do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, NPTPMB quản lý điều hành dự án, Công ty Cổ phần Tư vấn xây dựng Điện 4 (EVNPECC4) thiết kế và tư vấn giám sát, Công ty Truyền tải điện 3 tiếp nhận vận hành.

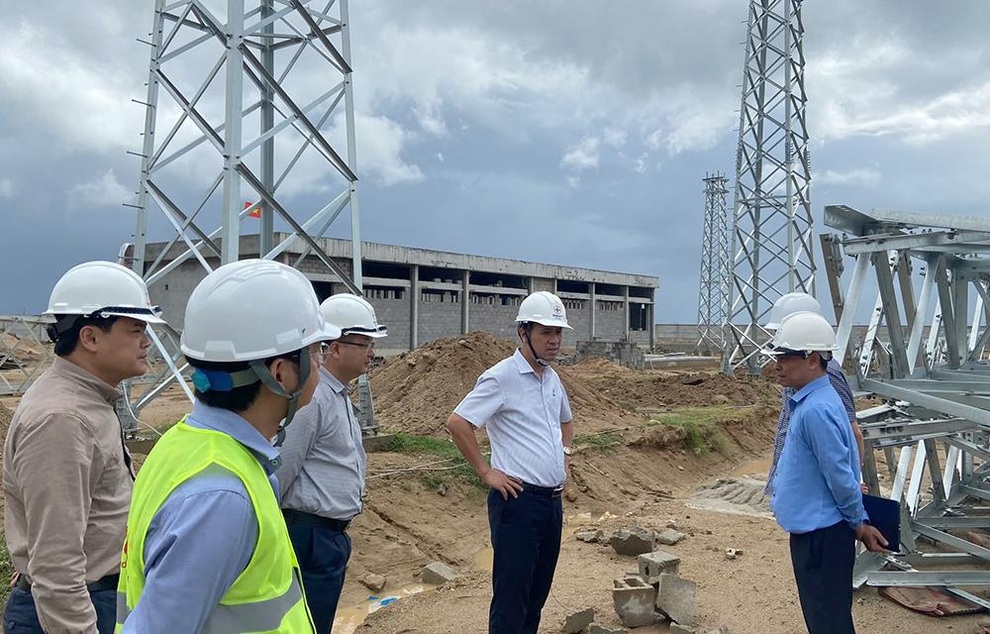

Đẩy nhanh tiến độ dự án trạm biến áp 220kV Ninh Hòa và đường dây đấu nối - 1
Dự án được xây dựng thuộc địa phận thôn Suối Hàng, xã Vạn Khánh, huyện Vạn Ninh, tỉnh Khánh Hòa.

Dự án có quy mô lắp đặt 1 máy biến áp 220/110/22kV - 250MVA. Phía 220kV sử dụng sơ đồ hai hệ thống thanh cái có thanh cái đường vòng, bao gồm 10 ngăn. Trong giai đoạn này lắp đặt thiết bị cho 6 ngăn (4 ngăn xuất tuyến, 1 ngăn lộ tổng và 1 ngăn máy cắt nối), sử dụng sơ đồ hệ thống hai thanh cái. Dự phòng 1 ngăn đường vòng, 1 ngăn lộ tổng máy biến áp 250MVA và 2 ngăn xuất tuyến.

Đẩy nhanh tiến độ dự án trạm biến áp 220kV Ninh Hòa và đường dây đấu nối - 2

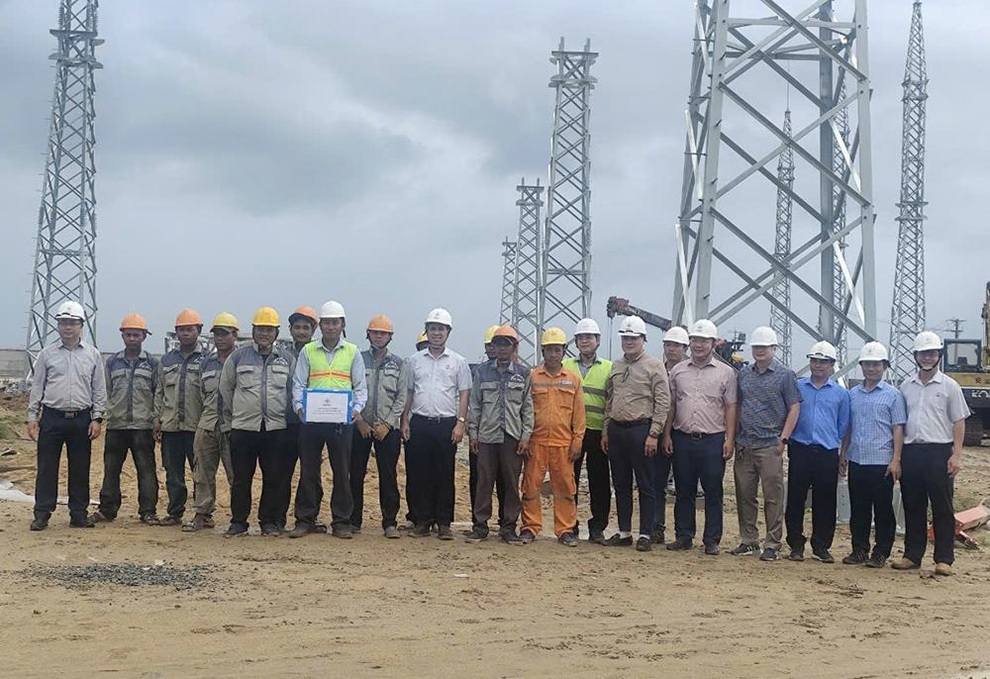

Lãnh đạo EVNNPT tặng quà động viên các đơn vị tham gia dự án.

Phía 110kV sử dụng sơ đồ hai hệ thống thanh cái có thanh cái đường vòng, bao gồm 15 ngăn. Trong giai đoạn này lắp đặt thiết bị để đấu nối cho 6 ngăn lộ (4 ngăn xuất tuyến, 1 ngăn lộ tổng, 1 ngăn máy cắt nối). Dự phòng 6 ngăn xuất tuyến, 1 ngăn lộ tổng máy biến áp 250MVA, 1 ngăn đường vòng và 1 ngăn tụ bù.

Phía 22kV sử dụng sơ đồ khối, các thiết bị lắp đặt ngoài trời để cấp điện tự dùng thông qua máy biến áp tự dùng của trạm. Hệ thống điều khiển, bảo vệ và đo lường, thông tin liên lạc và SCADA: trang bị hệ thống điều khiển tích hợp sử dụng máy tính phù hợp với quy định của EVN, EVNNPT, thiết bị bảo vệ và đo lường phù hợp với các quy định hiện hành.

Phần đường dây đấu nối được xây dựng đường dây 220kV, 4 mạch, dài khoảng 250m đấu nối vào đường dây 220kV Tuy Hòa - Nha Trang.

Tính đến nay, dự án đã hoàn thành san xây mái kè đá xung quanh trạm. Hàng rào trạm hoàn thành phần xây thô tường rào, đạt 80% khối lượng hạng mục

Nhà điều khiển hoàn thành cơ bản phần thô, đạt 65% hạng mục. Nhà bảo vệ hoàn thành cơ bản phần thô (bê tông cốt thép và xây tường), đạt 80% khối lượng công việc. Nhà trạm bơm hoàn thành phần xây tường, đạt 68% hạng mục.

Đường dây 22kV hoàn thiện hạng mục, đóng điện nghiệm thu. Đường dây 220kV đã lắp dựng cột đạt 30%. Cột cổng sân phân phối 110kV, 220kV lắp dựng 23/58 vị trí cột và 6/44 vị trí xà thép, đạt 45% hạng mục.

Móng máy biến áp đã hoàn thành, đang triển khai thi công móng thiết bị, mương cáp, tiếp địa trạm biến áp.

Theo NPTPMB, trong thời gian qua, với sự chỉ đạo sát sao của lãnh đạo EVNNPT, cùng sự nỗ lực cố gắng của các đơn vị tham gia dự án, đến nay dự án đang cơ bản đáp ứng được tiến độ điều hành. Một số hạng mục chậm tiến độ hơn do ảnh hưởng thời tiết trong khu vực. Thống kê từ ngày 1/9 đến ngày 5/11 có đến 42 ngày mưa.

Đẩy nhanh tiến độ dự án trạm biến áp 220kV Ninh Hòa và đường dây đấu nối - 3

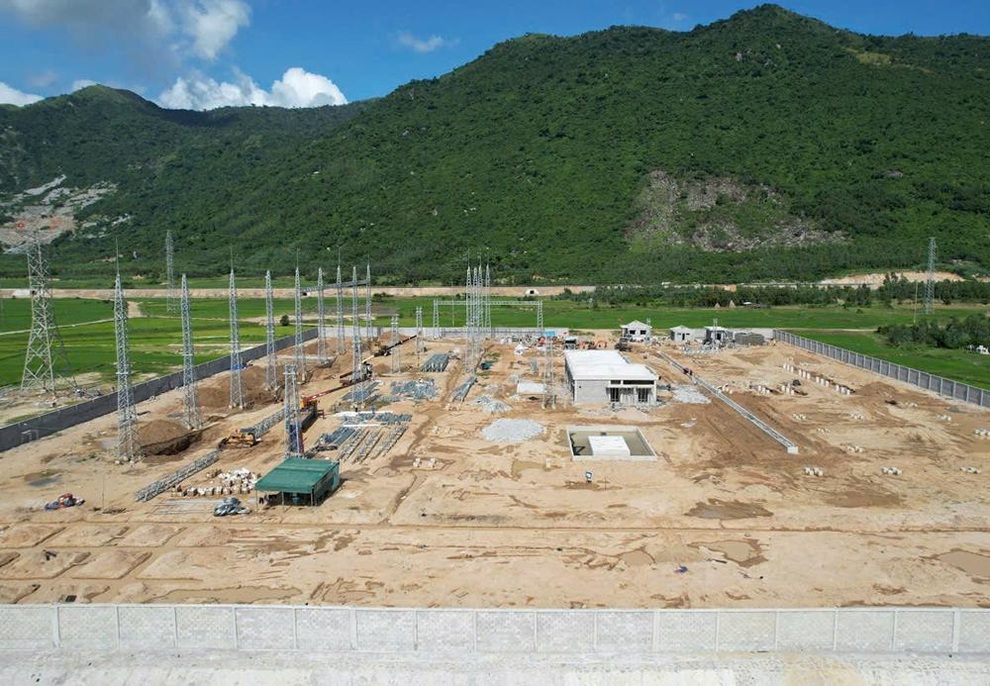

Toàn cảnh dự án trạm biến áp 220kV Ninh Hòa (Vạn Ninh) và đường dây đấu nối.

Tại buổi kiểm tra công trường, Phó tổng giám đốc EVNNPT Bùi Văn Kiên ghi nhận và đánh giá cao NPTPMB cùng các đơn vị tham gia dự án đã nỗ lực làm việc với tinh thần trách nhiệm cao nhất để đạt được khối lượng công việc lớn đề ra.

Ông Bùi Văn Kiên nhấn mạnh đây là dự án có ý nghĩa rất quan trọng nhằm đáp ứng nhu cầu phụ tải và đảm bảo vận hành cho các TBA 110kV khu vực phía Bắc tỉnh Khánh Hòa và phía Nam tỉnh Phú Yên, cấp nguồn cho phụ tải khu kinh tế Vân Phong. Dự án hướng tới mục tiêu đảm bảo cung cấp điện ổn định, đáp ứng nhu cầu phát triển kinh tế, xã hội của tỉnh Khánh Hòa, đảm bảo an toàn vận hành cấp điện cho phụ tải khu vực phía Bắc tỉnh Khánh Hòa không bị quá tải các đường dây 110kV và sụt giảm điện áp dưới mức điện áp cho phép các trạm 110kV tại các khu vực này trong trường hợp sự cố các mạch đường dây 110kV liên quan.

Vì vậy, Phó tổng giám đốc EVNNPT yêu cầu NPTPMB thường xuyên đôn đốc các đơn vị tham gia dự án trong quá trình thi công cần tuân thủ chặt chẽ kỹ thuật, quy trình quy phạm; quản lý tốt công tác an toàn vệ sinh lao động, môi trường, đảm bảo chất lượng công trình xây dựng.

NPTPMB đề nghị các đơn vị thi công, đơn vị tư vấn giám sát tăng cường và huy động lực lượng, phối hợp chặt chẽ với ban điều hành dự án và các đơn vị liên quan thi công đảm bảo chất lượng, đúng tiến độ theo chỉ đạo của EVNNPT; tăng cường công tác trình duyệt các vật tư còn tồn tại; triển khai thi công sớm tránh thời tiết mưa bão đến gần.

Tại buổi kiểm tra công trường, đại diện nhà thầu thi công xây lắp cam kết bố trí nguồn lực phù hợp, thi công đảm bảo an toàn, đạt chất lượng và đúng tiến độ, đáp ứng mục tiêu chủ đầu tư đặt ra.
