Hà Nội: Cả khu tái định cư không được cấp điện (!)

(Dân trí) - Nghịch cảnh đang diễn ra tại Khu tái định cư Ninh Hiệp (huyện Gia Lâm, Hà Nội) khi cơ quan quản lý tại đây không cấp điện, nước khiến người dân quay quắt, lao đao suốt thời gian dài.

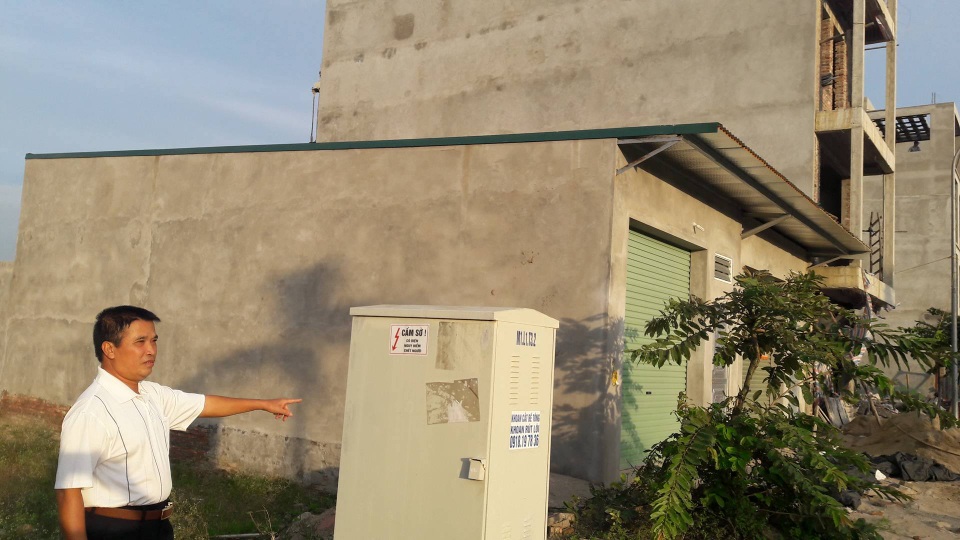

Bốt điện nằm ngay cạnh nhà nhưng người dân tại Khu tái định cư Ninh Hiệp vẫn không có điện sinh hoạt (!?)

Bốt điện nằm ngay cạnh nhà nhưng người dân tại Khu tái định cư Ninh Hiệp vẫn không có điện sinh hoạt (!?)

Theo tìm hiểu của PV Dân trí, từ năm 2008, thực hiện chủ trương bàn giao đất ruộng để xây dựng cao tốc Hà Nội - Thái Nguyên (Quốc lộ 3 mới), hàng trăm hộ dân ở xã Ninh Hiệp (huyện Gia Lâm, Hà Nội) đã đồng thuận bớt một phần diện tích đất canh tác để làm đường. Đổi lại, các hộ dân mất đất ruộng sẽ được cấp đất tái định cư với diện tích khoảng 80 m2/hộ.

Mặc dù đường cao tốc làm xong từ lâu nhưng sau 8 năm chờ đợi, đến tháng 3/2017 các hộ dân mới được cấp đất tái định cư trên khu đất đã được đầu tư hạ tầng cơ bản gồm đường giao thông, hạng mục điện chiếu sáng công cộng, vườn hoa…

Tuy nhiên sau khi người dân bốc thăm nhận đất và bắt đầu đào móng xây nhà thì mới tá hoả là không có điện, nước vào tận các hộ gia đình. Muốn có điện để phục vụ thi công xây dựng, cả trăm hộ dân ở đây chỉ còn cách đi “xin điện” từ các hộ dân khác trong làng.

“Từ đây nảy sinh nghịch cảnh: Điện chiếu sáng công cộng được cấp đến từng cột đèn ngay trước nhà dân chúng tôi nhưng điện sinh hoạt thì mãi chẳng thấy đâu” - ông Lê Văn Khôi, trú tại xóm 7, xã Ninh Hiệp bức xúc.

Cũng được cấp đất tái định cư tại đây, ông Nguyễn Văn Được cho biết, việc thiếu điện đang ảnh hưởng nghiêm trọng đến cuộc sống của người dân. Chỉ tay ra khu vườn hoa gần nhà, nơi dây diện được kéo chẳng chịt, ông Được phản ánh việc mới đây Hợp tác xã quản lý điện phải cắt điện 3 ngày vì sợ quá tải gây chập cháy ảnh hưởng đến đường dây của họ đang cung cấp cho khách hàng.

Trước việc người dân liên tục có đơn thư “cầu cứu”, Sở Công Thương Hà Nội đã tổ chức cuộc họp tại UBND xã Ninh Hiệp với các thành phần cùng tham dự gồm: Trung tâm phát triển quỹ đất huyện Gia Lâm, Tổng Công ty Điện lực Hà Nôi, Công ty Điện lực Gia Lâm và Hợp tác xã kinh doanh dịch vụ Ninh Hiệp.

Người dân vẫn đang ngóng... điện

Theo văn bản mới đây do Giám đốc Sở Công Thương Hà Nội - ông Lê Hồng Thăng ký duyệt, Trung tâm phát triển quỹ đất huyện Gia Lâm đã tổ chức xây dựng hệ thống hạ tầng kỹ thuật với tổng diện tích khoảng 7,5 ha; UBND huyện Gia Lâm đã quyết định giao đất cho 325 hộ để xây nhà ở từ tháng 5/2017, đến nay có khoảng 30% số hộ đang triển khai xây dựng nhà nhưng chưa có điện để để sinh hoạt .

Đồng bộ với hạ tầng kỹ thuật, Trung tâm phát triển quỹ đất Gia Lâm đã xây dựng đường dây trung áp, trạm biến áp công suất 2MBA x750kVA-35(22)/0,4V và hệ thống cáp ngầm cấp điện cho các tủ điện lắp đặt trên mặt hè đã được thi công xong từ năm 2014. UBND huyện Gia Lâm đã có văn bản đề nghị Công ty điện lực Gia Lâm tiếp nhận bàn giao hệ thống điện, quản lý bán điện cho 325 hộ nhưng theo báo cáo của Công ty điện lực Gia Lâm công trình còn một số tồn tại cần được khắc phục xử lý như: Máy biến áp di dầu, thiếu rào chắn an toàn, thiếu ống nhựa để luồn cáp từ tủ điện đến từng hộ, thiếu biển báo an toàn… nên việc tiếp nhận, bàn giao chưa thực hiện được.

Để đảm bảo cung cấp điện cho các hộ thuộc khu tái định theo chỉ đạo của UBND thành phố, Sở Công Thương Hà Nội đã đề nghị UBND huyện Gia Lâm chỉ đạo Trung tâm phát triển quỹ đất huyện Gia Lâm khẩn trương hoàn thiện hồ sơ liên quan trong công tác đầu tư lưới điện của dự án, khắc phục xử lý các tồn tại xong trước 15/11/2017 để bàn giao cho Tổng công ty Điện lực thành phố Hà Nội quản lý vận hành đảm bảo cung cấp điện an toàn.

Tổng công ty điện lực thành phố Hà Nội chỉ đạo Công ty Điện lực Gia Lâm phối hợp, hướng dẫn Trung tâm phát triển quỹ đất huyện Gia Lâm khắc phục xử lý các tồn tại trong đầu tư xây dựng, hoàn thiện hồ sơ, thủ tục trong việc tiếp nhận bàn giao hệ thống điện tại Khu tái định cư xã Ninh Hiệp để quản lý bán điện đến từng hộ theo quy định.

Thời gian bán điện cho các hộ dân tái định cư bắt đầu từ ngày 15/10/2017. Tuy nhiên đến nay tại khu tái định cư này vẫn chưa có bất kỳ hộ dân nào được bán điện theo kế hoạch này.
